施塔德核电站烟囱拆除
摘要
德国施塔德核电站通过控制爆破拆除80米高排气烟囱,退役工程进一步推进。该站1972年投运,2005年启动拆卸,目前反应堆厂房及其余建筑群正并行拆除,安全壳容器计划年底前移除,厂址预计2027年秋季解除核监管。

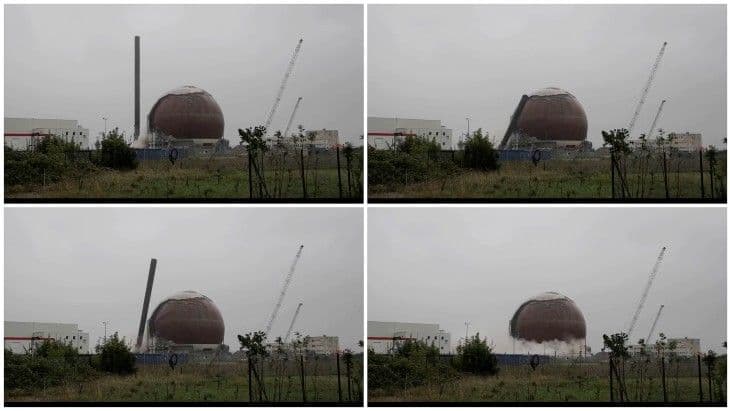

德国下萨克森州(Lower Saxony)已退役的施塔德(Stade)核电站一座80米高的排气烟囱已被拆除。自1970年以来,这座烟囱一直是该核电站天际线上的醒目标志,并在数十年间塑造了厂址的景观。
PreussenElektra表示,9月初实施的控制爆破拆除工作历经数月规划、技术准备和多次协调会议。作业由一家专业公司作为Freimuth公司的分包商实施。约100名受邀嘉宾在安全距离外观看了拆除过程。
电站经理Marco Albers表示:“我很高兴排气烟囱能够按计划安全拆除。我要感谢Freimuth公司,该公司以高度专业的方式为我们完成了全部常规拆除工作。”
在运行期间,这座排气烟囱是施塔德核电站排风系统的一部分,用于排放经过净化和持续监测的电站排气。随着烟囱被拆除,核电站场区内最后几座标志性构筑物之一现已消失。目前仅剩安全壳容器的钢制球壳、办公楼和停用的仓库。
随着排气烟囱成功拆除,施塔德核电站距离完成退役又近了一步。仍然可见的安全壳容器也计划于今年年底前拆除。
反应堆厂房拆除工作于3月开始。已拆除的塔体位于背景中(图片:PreussenElektra)
德国于2003年宣布逐步淘汰核能政策后,施塔德核电站成为该国首座进入退役阶段的核电站。这座640 MWe压水堆于1972年开始运行。自2003年至2005年年底停堆前,该核电站一直以降低后的功率运行。核电站拆卸工作于2005年10月开始,厂址内各单体建筑的常规拆除工作于2023年启动。
建筑拆卸第一阶段于2024年春季完成,涉及拆除17座建筑,总体积约17.7万立方米,其中包括行政楼、车间及运行楼、应急柴油发电机楼、开关设备楼,最后是汽机房。这项工作为拆卸其余中央建筑群奠定了基础。安全、环境保护以及通过材料回收实现可持续性等方面被列为最高优先事项。
第二阶段涉及5个建筑群,第三阶段涉及10个建筑群,两阶段自2023年以来一直并行推进。反应堆厂房拆除工作于今年3月31日开始。
该厂址计划于2027年秋季解除核监管。届时,施塔德核电站将成为德国首座完成全面拆卸的商业运行压水堆。
