Darlington核电站翻新提前竣工并节省预算
摘要
加拿大Darlington核电站四机组翻新改造提前四个月完成,节省1.5亿加元预算。项目始于2016年,总投资128亿加元,将电站寿命延长至2055年。翻新包括更换燃料通道等关键部件,并积累了8000条经验教训。加拿大核安全委员会颁发20年运行许可证至2045年。项目创造了900亿加元经济效益和1.42万个工作岗位,96%投资惠及本地供应链。

四机组的Darlington核电站(DNGS)翻新改造工程已提前四个月完成,并比预算节省了1.5亿加元(1.1亿美元)。DNGS包含四台Candu反应堆,总装机容量为3,512 MWe。Candu机组为重水堆,设计运行30年后需进行翻新。1-3号机组目前正在运行且已完成翻新,4号机组预计在未来几周内重新启动运行。Ontario省发电公司(OPG)表示,电站工作人员正在完成该机组恢复全面商业运行前的最终试验。
2025年9月,加拿大核安全委员会(CNSC)向OPG颁发了Darlington核电站为期20年的运行许可证,授权OPG运营该电站至2045年11月30日,这是迄今为止加拿大颁发的有效期最长的核电站运行许可证。
始于2016年的128亿加元Darlington翻新改造项目将使该电站的运行寿命延长至至少2055年。首个完成翻新的2号机组于2020年6月恢复运行,随后3号机组于2023年7月、1号机组于2024年11月相继恢复运行。

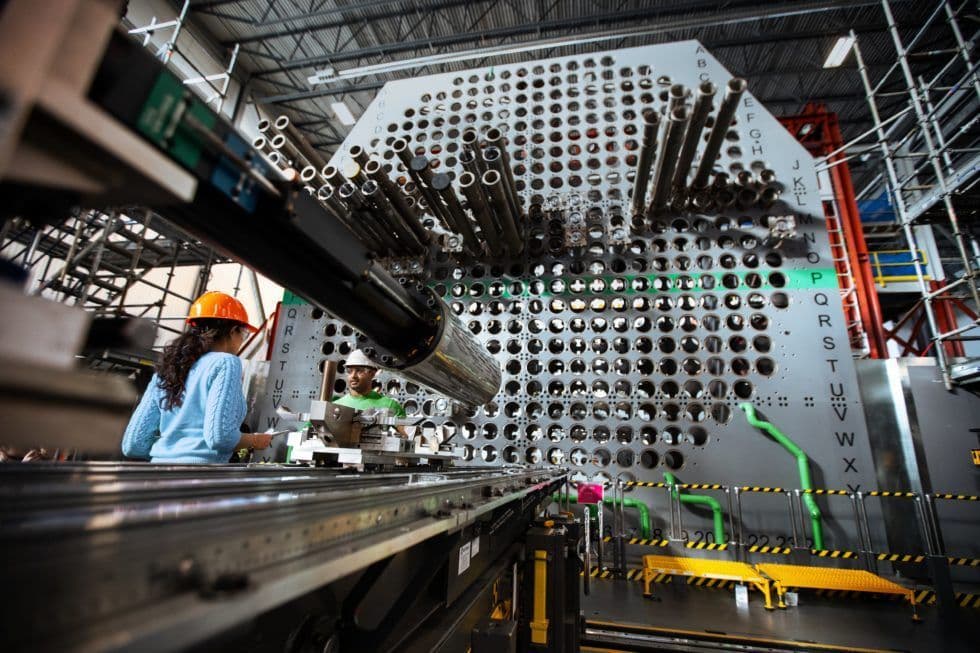

翻新工作包括更换总计1,920根燃料通道、3,840根给水管、排管容器管和端部配件,以及修复其他关键部件。该项目还包括系统改进和电站升级,以满足当前监管要求。OPG表示,通过约8,000项经验教训的总结,将继续利用这些经验来执行未来项目,包括268亿加元的Pickering核电站翻新改造、在Darlington厂址部署四台小型模块化反应堆(SMRs)以及Port Hope拟议的大型核能开发项目。
“这对OPG、Ontario省和加拿大来说都是一个里程碑式的成就,”OPG总裁兼首席执行官Nicolle Butcher表示。“通过这个项目,我们向世界证明了复杂的核能项目可以成功完成,且能提前竣工并低于预算。我们在这次翻新改造中的经验以及学到的数千条经验教训,将为我们推进核能未来奠定基础。Darlington的翻新改造给了我们信心、工具和技能,让我们能够继续前进。”
该项目的成功反映了长达十年的细致规划和准备,所有这些工作都在任何实际工作开始之前就已经完成。这包括建造世界上第一个全尺寸反应堆模拟装置,该装置帮助工人在进入反应堆竖井前进行培训和准备。
“Ontario省正在向世界证明,我们可以按时按预算交付重大核能项目,”Ontario省能源和矿业部长Stephen Lecce表示。“去年我们提前四个月让Darlington的另一台翻新机组恢复运行,今天我们又做到了。按时按预算完成整个Darlington翻新改造项目是加拿大本土的经济胜利,产生了900亿加元的经济效益,并支持了14,200个高薪工作岗位。”
他补充道:“在一个充满不确定性的世界里,我们的政府正在加倍投入加拿大核技术和工人,96%的投资使Ontario省的供应链受益。加拿大是仅有的六个拥有民用核技术的国家之一,但我们在按时按预算建造、运营和翻新项目方面独树一帜,这是一个巨大的工业优势。”
