加拿大Darlington小堆项目取得重要进展
摘要
加拿大Ontario省发电公司Darlington小堆项目进展顺利,已完成早期厂址准备并获得建造许可。项目实现多个里程碑,包括隧道掘进机到位和结构部件制造。四台小堆建成后将为30万户供电,创造大量就业,并使加拿大成为G7首个拥有运行小堆的国家。

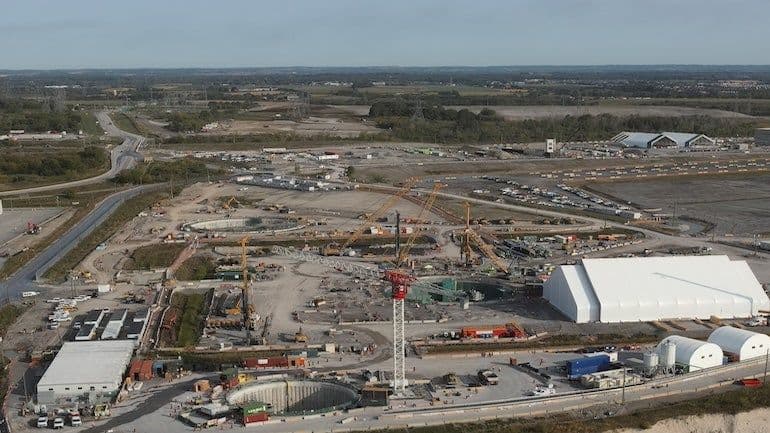

Ontario省发电公司(OPG)表示,Darlington新核电项目(DNNP)在建的商业电网规模小型模块化反应堆(SMR)工程持续进展。6月,加拿大AtkinsRéalis旗下的Candu Energy获得OPG授予的4.5亿加元(3.27亿美元)执行合同,用于DNNP规划的四台SMR机组中的首台建设。5月,Ontario省和OPG批准了通用电气日立核能公司(GVH)的BWRX-300小堆建设,为首台机组在本十年末建成投产扫清了道路。Darlington的早期厂址准备工作已完成,4月加拿大核安全委员会向OPG颁发了首台机组的建造许可证。
OPG表示,自5月以来该项目已实现多个重要里程碑,包括一台大型隧道掘进机的所有部件均已到位。7月,经过数月的周密规划和协调,该项目命名为Harriet Brooks(以加拿大首位女性核物理学家命名)的隧道挖掘机完成了从海外到项目现场的运输。"这台大型挖掘机的每个部件,从巨大的刀盘到最小的螺栓,都将安全存放直至2026年初开始组装。"
一旦投入运行,6.97米宽的Harriet Brooks隧道掘进机将用于挖掘和衬砌一条3.4公里长的隧道,用于项目的凝汽器冷却水系统——这是首台小堆投运的关键运行特性。
在其他方面,OPG及其合作伙伴在Ontario全省熟练技工的帮助下,一直在制造反应堆厂房的结构部件。这些称为隔板钢板复合(DPSC)模块的部件生产正在场外制造车间进行,构成Basemat模块(反应堆厂房基础)的首批组件已运抵现场。一旦反应堆厂房竖井完全开挖,重型起重机将吊装Basemat并将其放置在竖井底部,地下35米深处。
与此同时,现场预组装厂房的建设现已完成并准备投入使用。该设施将支持首台小堆机组反应堆厂房结构部件的最终组装。进行模块化建筑部件最终组装的制造厂房也已完工,辐射废物厂房以及控制和辅助厂房的基础工作同样已完成。
反应堆厂房竖井、前池竖井和凝汽器冷却水发射竖井的挖掘工作仍在继续,而另外三台小堆机组的场地平整已正式完成。在现场进展的同时,OPG继续推进其规划小堆群中后续机组的规划和许可活动。
根据加拿大会议委员会的数据,部署和运行四台小堆预计将在65年内使加拿大GDP增加385亿加元。在未来65年内,OPG的小堆群预计平均每年维持约3,700个工作岗位,包括建设期间每年18,000个工作岗位。
OPG表示约80%的项目支出将流向Ontario省的80多家公司,小堆群的建设预计每年将为该省供应链带来5亿加元收入。"为确保成功建设,OPG将利用从其Darlington翻修项目中获得的7,000多条经验教训,该项目仍按计划于2026年初完成。公司还将把首台小堆建设中的经验教训应用到其余机组。"
与此同时,DNPP已被列为加拿大新成立的大型项目办公室(MPO)审查的五个项目之一。MPO根据2025年6月生效的《建设加拿大法案》设立,于8月29日在其首任首席执行官Dawn Farrell的领导下启动。
MPO表示DNPP将使加拿大成为首个拥有运行小堆的G7国家,加速关键技术的商业化,该技术可支持加拿大和全球清洁能源需求,同时每年为Ontario省核能供应链带来5亿加元收入。"一旦建成,Darlington规划的四台小堆机组中的首台将为30万户家庭提供可靠、经济、清洁的电力,同时在未来65年内每年维持3,700个工作岗位,包括建设期间的18,000个岗位。该项目有望使加拿大成为小堆技术在全国和全球部署的全球领导者。"
