Darlington核电站完成翻新项目,4号机组重新并网发电
摘要
OPG Darlington核电站4号机组完成翻新并重新并网发电,标志着四机组翻新项目提前四个月、节省1.5亿加元完成。该项目使电站能继续提供Ontario省20%电力至2055年。OPG积累了8000条经验教训,将应用于Pickering核电站翻新、Darlington小堆部署等未来项目。Pickering B翻新项目已获批,预算268亿加元,将使电站延长运行38年。

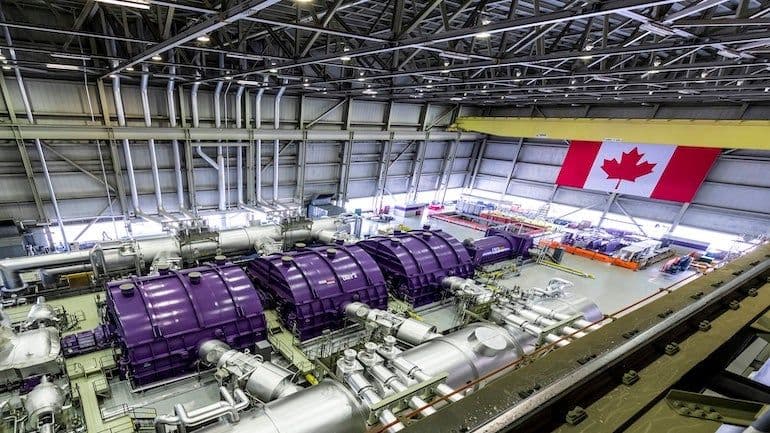

Ontario省发电公司(OPG)Darlington核电站的4号机组已重新并网并以100%功率发电,这是自2023年7月该机组停运进行翻新以来首次发电。
这标志着四机组Darlington翻新项目已完成,该项目始于2016年10月,比预算节省了1.5亿加元(1.1亿美元),并提前四个月完成。这项128亿加元的项目将使该电站继续提供Ontario省约20%的电力,至少到2055年。
Darlington核电站的四台原始Candu重水堆(PHWRs)建于1980年代,并于1990年代初投入商业运行。每台机组的净电功率为878兆瓦(铭牌功率约934兆瓦)。2号机组是首个完成翻新并于2020年6月恢复运行的机组。3号机组于2023年7月恢复运行;1号机组于2024年11月恢复运行。
4号机组的翻新在968天内完成——这是首个在1000天内完成的Darlington机组。OPG表示,该机组恢复运行是精心规划和准备、数百万小时工作以及数千人奉献的成果。
从Darlington翻新中汲取了约8000条经验教训,OPG将利用这些经验执行未来项目,包括Pickering核电站翻新、在Darlington部署四台小型模块化反应堆(SMRs)以及在Port Hope拟议的大型核能开发项目。
“我们感谢所有使Darlington翻新取得巨大成功的人——从我们的员工到项目合作伙伴,再到全省强大的核能供应链。他们帮助树立了标准,现在我们准备继续为Ontario的未来做出贡献,”OPG总裁兼首席执行官Nicolle Butcher表示。“这次翻新的经验以及我们学到的数千条经验教训,将作为我们推进核能未来的基础。Darlington的翻新给了我们信心、工具和技能,让我们能够继续前进。”
Candu机组设计运行30年后进行翻新——这是一项重大工程。它包括更换关键反应堆部件,如蒸汽发生器、压力管、排管容器管和给水管,并在拆除前移除反应堆的所有燃料和重水,并将其与电站其他部分隔离。在电站重建前,数千个部件接受检查。翻新期间,总共更换了1920个燃料通道和3840根给水管,工作数百万小时。
Pickering核电站5-8号机组(Pickering B)的重大翻新项目于2025年11月获得省政府批准,这四台机组将在今年第三季度末停运。卸料后,翻新项目将于2027年1月开始,5号机组预计于2031年恢复运行,所有四台机组将于2034年恢复运行。翻新这四台机组的批准预算为268亿加元,“包括利息、成本上涨和应急费用”。
Pickering B于1980年代中期开始运行,原计划于2025年结束发电。然而,2022年省政府指示OPG将其运行至2026年,并重新评估其翻新的可行性。OPG于2024年1月获得翻新项目启动阶段的批准,并于2025年获得项目定义阶段开始的批准。该项目将使电站继续运行长达38年。
Butcher指出:“我们拥有在Darlington翻新期间磨练出来的才能和经验,准备过渡到这个项目,在预算内交付Pickering翻新项目,并使其像Darlington一样成功。”
