斯洛伐克Mochovce 4号机组实现首次临界
摘要
斯洛伐克Mochovce核电站4号机组实现首次临界并达到最低控制功率,预计夏末并网发电。该机组投运后,斯洛伐克六台核电机组将满足国内约77.5%的电力需求。同时,斯洛伐克正推进在Jaslovské Bohunice厂址新建AP1000反应堆及部署第四代模块化小堆的计划。

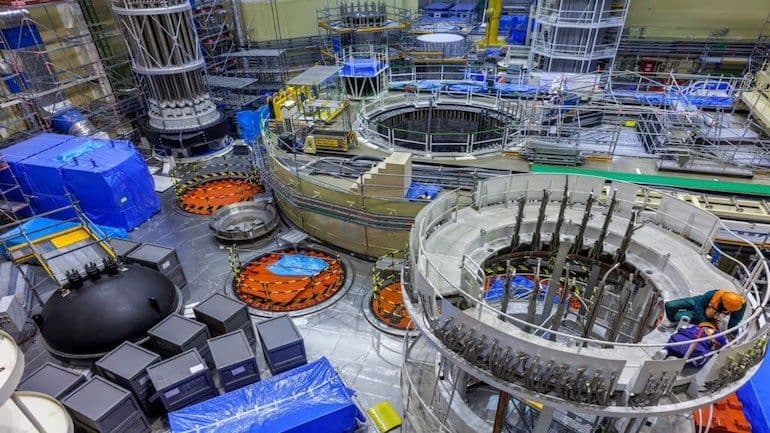

斯洛伐克电力公司Slovenské elektrárne(SE)表示,Mochovce核电站4号机组已实现临界,随后不久达到最低控制功率水平。SE表示,这表明该反应堆已为商业发电开始前的最终试验阶段做好准备。
Mochovce项目总监Martin Mráz表示:“实现临界和最低控制功率是数千名参与第四台机组准备、建设、检查和调试的专家共同努力的成果。这证实了核电站在开始发电之前已准备好进入下一试验阶段。”
此步骤之后将进行物理试验以及在不同递增功率水平下的试验,以验证电站所有系统在运行工况下的行为,并为机组接入电力系统做好准备。启动过程随后将以满功率输出下的144小时示范运行达到高潮。时间表取决于各项试验的进展和结果。4号机组预计将在夏末向电网输送首批电力。
斯洛伐克核监管局(ÚJD SR)于5月授权SE将4号机组投入运行。由于未对该决定提出异议,该决定于6月24日正式生效。装料于6月29日开始,并于7月3日完成。
Mochovce核电站由四台VVER-440机组组成。1号和2号机组分别于1998年和1999年投入运行,3号机组于2023年10月开始商业运行。设计寿期约为60年的3号和4号机组将供应斯洛伐克总电力消耗的约26%。
3号和4号机组的建设始于1986年,但在1992年暂停,经过长时间中断后于2008年才恢复。SE将整个项目的价值定为约67亿欧元(77亿美元),高于2008年估计的28亿欧元。随着Mochovce 4号机组的加入,斯洛伐克将有六台动力反应堆在运行。斯洛伐克在Jaslovské Bohunice还有两台VVER-440机组在运行。全部六台机组投运后,核电应覆盖国内电力消耗的约77.5%。
Mochovce 3号和4号机组的历史是一部项目延期、政治动荡和预算膨胀的目录。这条长达39年的时间线始于1987年正式开工建设。1991年,由于苏联解体和资金短缺,工程停滞。2008年,在多数股东Enel的领导下,建设重新启动,最初计划在2012-13年完工。随后由于福岛事故后的安全改造、现代粗电缆的狭窄空间以及所有权重组,出现了多次延期。
SE由一家名为Slovak Power Holding(SPH)的中介机构持有66%的多数股权。2016年,捷克能源基础设施集团Energetický a průmyslový holding(EPH)于2024年12月从Enel手中购买了SPH 50%的股份。EPH行使了其提前购买期权,购买了剩余的50%股份。在2025年3月获得欧盟委员会监管批准后,该交易于两个月后正式完成。目前,国家持有34%的少数股权,股东权利通过经济部管理。EPH(通过SPH)持有66%的多数股权。
SE正计划在Jaslovské Bohunice建设新机组。1月,斯洛伐克同意在该厂址建造一台西屋电气AP1000反应堆。4月,在美国国务院Project Phoenix框架下,筹备性前端工程和设计(FEED)研究正式启动。与SE拥有的现有机组不同,这个数十亿欧元的项目将100%由国家所有。
财务顾问(Rothschild & Co)于1月签约。主体建设计划于2032年开始,目标是在2038-2040年投入运营。斯洛伐克还旨在将Jaslovské Bohunice打造成第四代模块化反应堆的区域试验场。2025年6月,国家核退役公司(JAVYS)与法国初创公司newcleo在Bohunice成立了一家合资企业。他们计划最终在该厂址部署多达四台200 MWe的模块化反应堆。另外,SE与Synthos Green Energy签署了一份备忘录,以评估在该厂区部署通用电气日立核能公司BWRX-300小堆的可行性。
扩建与历史厂址设施的持续拆除并行进行。老旧的A1反应堆(1977年事故后关闭)和两台较老的V1反应堆(作为斯洛伐克加入欧盟的条件而拆除)正处于环境修复和燃料清理的最后阶段,以便为新反应堆腾出物理空间。
