列宁格勒8号机组安装堆芯捕集器
摘要
俄罗斯列宁格勒核电站8号机组成功安装重达157吨的钢制堆芯捕集器,耗时八小时,比计划提前近三个月。该设备是VVER-1200反应堆的首个大型部件及非能动安全系统,用于事故时容纳堆芯熔融物。此举为2029年反应堆压力容器组装做好准备,并有助于加快后续建造工作。

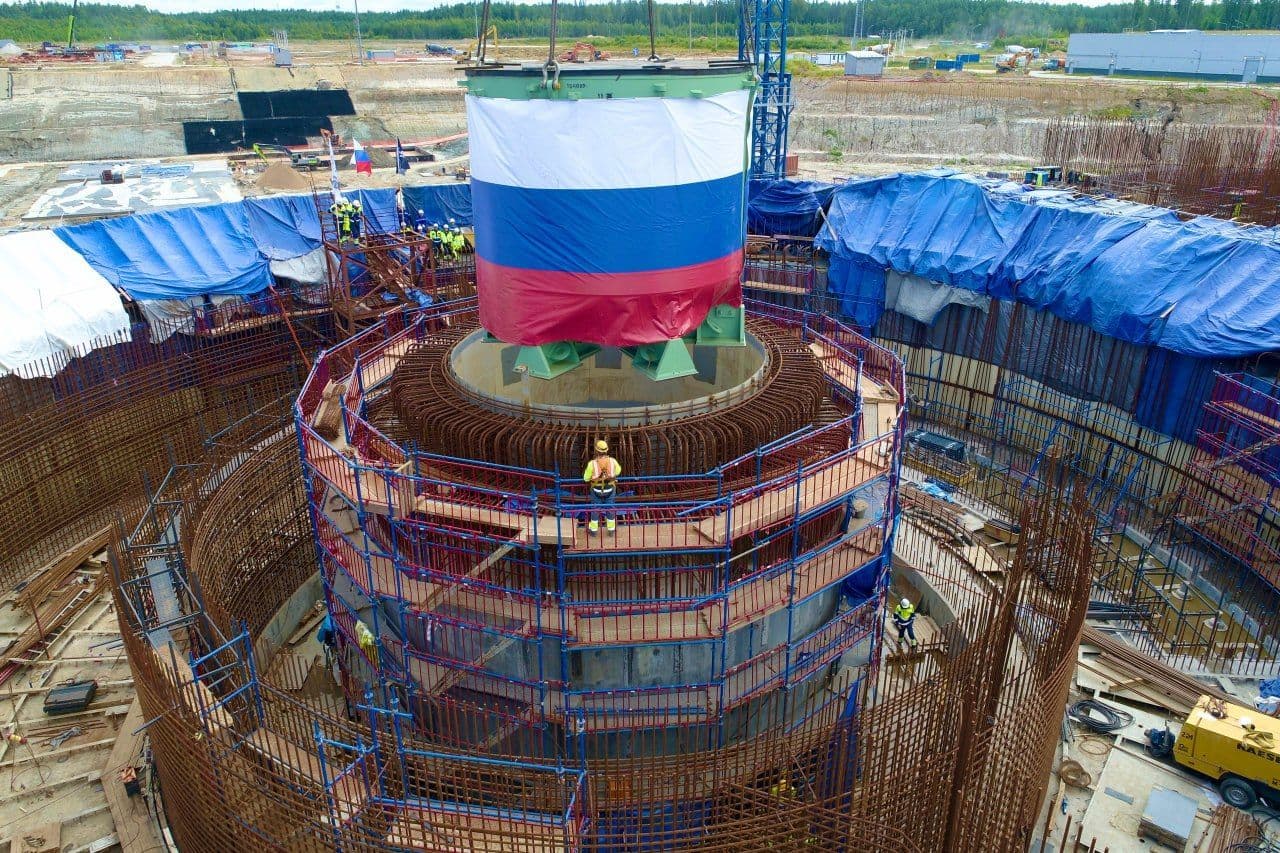

重达157吨的钢制堆芯捕集器已在俄罗斯列宁格勒核电站8号机组就位安装。
堆芯捕集器,也称为熔融物捕集器,是一项关键的安全设备。它是一个由耐热钢制成的锥形容器,设计用于在事故工况下安全地容纳堆芯熔融物,并防止放射性物质逸出反应堆安全壳。
该机组(也称为列宁格勒II-4)的堆芯捕集器安装工作耗时八小时完成。
列宁格勒核电站代理厂长Valery Zhemchugov表示:“这对我们厂址来说是一件大事。首先,堆芯捕集器是VVER-1200 4号机组的首个大型部件,也是安装的首个非能动安全系统。其次,我们比计划提前近三个月全面完成了这项关键操作,并符合所有质量要求。第三,这不仅为我们按计划推进提供了额外时间,也使我们能够在此基础上再接再厉,加快推进反应堆厂房——机组中最复杂、最关键的设施——的建造和安装工作。”
该堆芯捕集器通过船运,历经2000公里抵达厂址(图片:Rosatom)
据俄罗斯国家核能公司Rosatom称,堆芯捕集器的安装意味着可以开始为计划于2029年进行的反应堆压力容器组装做准备。该公司表示,建造双层安全壳的工作仍在继续,同时还将“安装反应堆厂房楼板及其他内部结构,并为各种工艺和安全系统安装设备”。
背景
列宁格勒核电站是俄罗斯最大的核电站之一,装机容量为4400 MWe,满足圣彼得堡和列宁格勒地区超过55%的电力需求,即俄罗斯西北部全部电力的30%。
列宁格勒1号机组在运行45年后于2018年关闭。列宁格勒2号机组同样是一台1000 MWe的RBMK机组,于1975年启动,并于2020年11月永久关闭。随着该电站四台RBMK-1000机组中的前两台关闭,新的VVER-1200机组在邻近的列宁格勒II期厂址投入运行。这两台第五和第六号机组(也称为列宁格勒II-1和列宁格勒II-2)的60年设计寿期可确保供电至2080年代,并有可能在此基础上再延长20年。7号和8号机组(也称为列宁格勒II-3和列宁格勒II-4)将在未来几年内取代即将关闭的3号和4号机组。
2024年3月,7号机组第一罐混凝土的浇筑标志着新发电机组主体建设阶段的开始。其堆芯捕集器于今年6月安装完成。8号机组的第一罐混凝土于2025年3月浇筑。
