埃及首座核电站1号机组建设迎新里程碑
摘要
埃及El Dabaa核电站1号机组反应堆厂房内层安全壳第四层混凝土浇筑完成,耗时30小时,使厂房高度提升至34米。该项目是埃及首座核电站,由Rosatom承建,包含四台VVER-1200机组,计划于2030年前实现部分机组商运。

埃及核电站管理局宣布,El Dabaa核电站1号机组反应堆厂房内层安全壳第四层的混凝土浇筑工作已经完成。
该管理局表示,混凝土浇筑工作不间断地持续了30个小时,使用了五台带布料杆的混凝土泵车。约80名专家参与了白班工作,另有80名专家参与夜班工作,还有20人全天候轮班,以确保施工设备和机械的平稳运行。

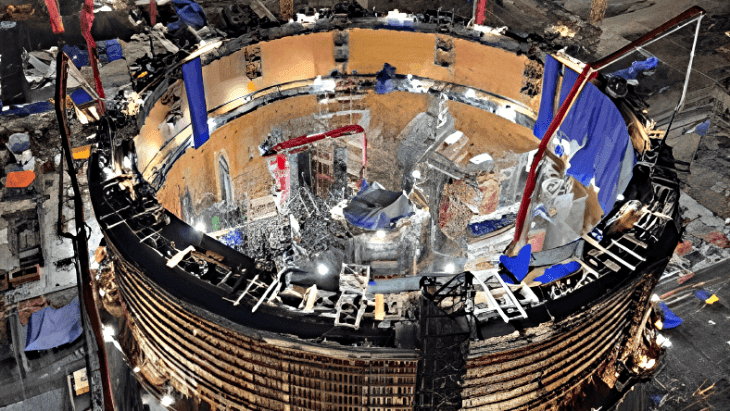

混凝土浇筑总量为1608立方米,此项工作使反应堆厂房的高度从地面以上24.4米提升至34.0米。
核电站管理局董事会主席Sherif Helmy表示:“1号机组第四层混凝土浇筑工作的顺利完成是新的战略性一步,反映了项目的持续进展。这一成就是核电站管理局(项目的客户和运营商)与项目总承包商Atomstroyexport JSC所有工作团队之间富有成效的合作与充分协调的结果。”
Atomstroyexport JSC副总裁兼El Dabaa核电站建设项目主任Alexey Kononenko补充道:“El Dabaa核电站反应堆厂房内层安全壳第四层安装工作的完成,标志着1号机组建设进入了一个新的重要里程碑,并体现了整个项目团队高度的专业精神和奉献精神。我们计划在8月中旬开始安装第五层,该层后续将用作环形吊车的支撑。”
背景El Dabaa核电站将是埃及首座核电站,也是自近40年前南非Koeberg核电站建成以来非洲大陆的首座核电站。这个由Rosatom主导的项目位于开罗西北约320公里处,将包含四台VVER-1200机组,与已在俄罗斯Leningrad核电站、Novovoronezh核电站以及白俄罗斯Ostrovets核电站投入运行的机组类似。
VVER-1200反应堆设有内外两层安全壳,可提供额外的安全保障并抵御外部冲击。
根据2017年的合同,Rosatom不仅将负责电站的建设,还将为其整个寿期供应俄罗斯核燃料,包括建造贮存设施和提供用于贮存乏燃料的容器。Rosatom还将在电站投运后的前10年内协助埃及合作伙伴进行人员培训和电站维护。Rosatom表示,其目标是使核电站未来的使用寿命长达100年。
四台机组几乎同时建设,1号机组于2022年7月浇筑第一罐混凝土,其他机组依次跟进,4号机组于2024年1月完成第一罐混凝土浇筑。埃及的目标是到2030年使核电发电量占比达到9%,届时前两台机组将投入商业运行,直接替代石油和天然气。
