欣克利角C核电站第二台机组穹顶吊装完成
摘要
欣克利角C核电站使用全球最大起重机完成第二台EPR反应堆穹顶吊装,建造进度比第一台更快,得益于创新和经验积累,节省20-30%时间。第二台机组土建效率提升,预制率接近60%。EDF Energy表示,重复设计为Sizewell C项目提供了宝贵经验。

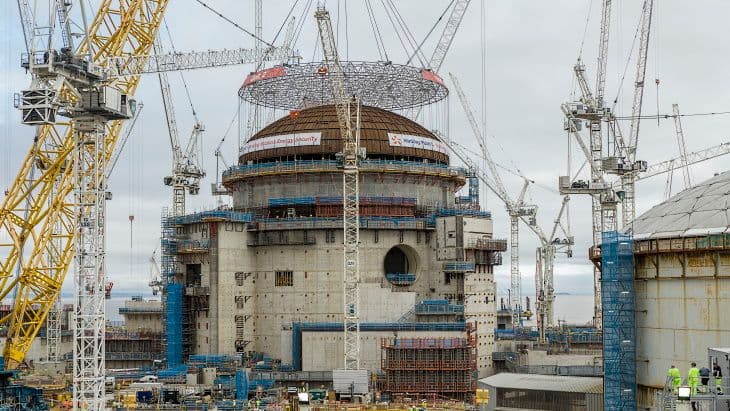

使用世界上最大的起重机之一(被称为“大卡尔”),直径近47米、高14米、重达245吨的穹顶被吊起,然后缓慢降落在44米高的反应堆厂房上。
穹顶由38块预制板组成,这些预制板被运至欣克利角C核电站,并在现场工厂焊接在一起。
(图片:EDF Energy)
接下来将开始在穹顶与反应堆厂房的接缝处焊接气密密封,随后用7000吨混凝土包覆。
欣克利角C核电站的两台1630兆瓦EPR反应堆中的第一台于2018年12月开始建造,第二台反应堆的建造于一年后启动。2023年12月,第一台机组的穹顶安装就位。
(图片:EDF Energy)
EDF Energy指出,第二台机组的建造因新冠疫情中断,但团队正在追赶进度。该公司表示,得益于第一台机组的创新和经验,第二台机组的建造时间缩短了20-30%。
虽然第二台机组的穹顶比第一台晚了18个月吊装,但与同期相比,其建造进度更为超前。EDF Energy表示,第二台机组的土建施工人员减少了30%,但完成了40%以上的工作量,目前结构预制率接近60%。此外,与第一台机组同期相比,第二台机组安装了更多设备和300吨内部钢结构,而第一台机组同期仅安装了10吨。
(图片:EDF Energy)
欣克利角C核电站首席执行官Stuart Crooks表示:“重启建设行业很困难,但第二台与第一台完全相同的机组展示了重复相同设计带来的巨大好处。‘建造并重复’是建设新核电站的最佳方式,目前已节省20-30%的时间。我们的所有经验和创新都将从一开始就使Sizewell C项目受益。”
Sizewell C核电站将配备两台EPR反应堆,并基本复制欣克利角C的设计,目标是利用从英国近30年来首个新核电建设项目中获得的经验,更快、更低成本地完成建设。
点击此处可观看穹顶吊装视频。
