韩国新韩蔚4号机组开建APR1400
摘要
韩国新韩蔚核电站4号机组开始反应堆厂房混凝土浇筑,标志建设正式启动。APR1400型机组计划分别于2032和2033年投运,建成后将满足庆北地区近半用电需求。项目曾受前任政府的核退政策影响而暂停,现任政府扭转政策后重启,已获得多项批准并签署巨额设备供应合同。韩国已有多个同型机组在运或在建,包括出口至阿联酋的四台机组。

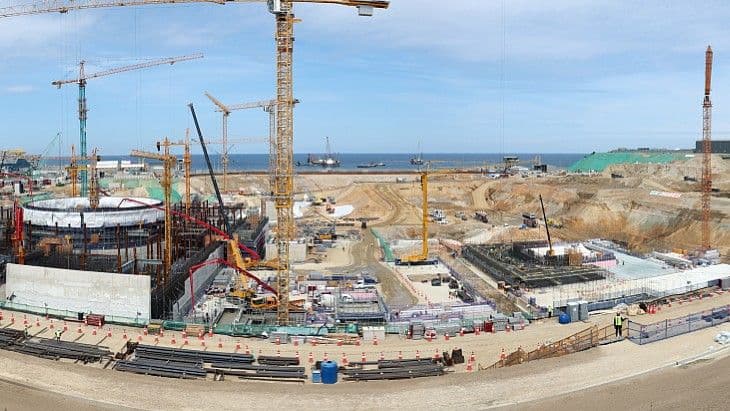

韩国新韩蔚核电站4号机组反应堆厂房第一罐混凝土浇筑完成,标志着建设正式启动。
韩国水力和核能公司表示,基础混凝土的首次浇筑于5月29日开始。新韩蔚3号和4号机组的建造许可证于2024年9月颁发,4号机组为APR1400型反应堆,3号机组的第一罐混凝土于2025年5月浇筑。
韩国水力和核能公司总裁Kim Hoe-cheon表示:“新韩蔚3号和4号机组将是支持韩国能源未来的坚实基础,就像现在浇筑的混凝土一样。让我们以安全为首要任务,怀着为达成国家碳中和目标贡献力量的使命感,建造世界一流的核电站。”
韩国水力和核能公司表示,新韩蔚4号机组计划于2033年完工,3号机组计划提前一年投入运行。一旦两个机组全部建成,预计将满足庆尚北道地区年用电量的46%。
背景
2014年11月,韩国水力和核能公司与蔚珍郡签署协议,建设新韩蔚3号和4号机组。公司于2016年1月申请了两个机组的建造许可证。两个机组的现场准备工作原定于2017年5月开始,3号机组的商业运行计划于2022年12月开始,4号机组则晚一年。
然而,韩国水力和核能公司于2017年5月宣布,由于时任总统文在寅逐步淘汰核电的政策,已指示韩国电力工程与建筑公司(该公司于2016年3月签署了设计合同)暂停计划机组的建设工作。为新机组获得许可的工作仍在继续。
于2022年5月上任的总统尹锡悦改变了前任总统逐步淘汰核电的政策。2023年6月,韩国政府批准了该项目的实施计划后,两个APR1400机组的施工准备工作开始启动。这实际上批准了涉及11个部委管辖的、建造核电站所需的20项许可和审批程序。
2023年3月,韩国水力和核能公司与斗山能源公司签署了一份价值2.9万亿韩元(约合22亿美元)的合同,为新韩蔚3号和4号机组提供主要设备。根据这份为期10年的合同,斗山能源公司将提供两个APR1400机组所需的核反应堆、蒸汽发生器和汽轮发电机。
韩国目前有四个APR1400机组在运——新蔚珍1号和2号机组(原新古里3号和4号机组)和新韩蔚1号和2号机组。另有四个APR1400机组正在建设中,作为新蔚珍3号和4号机组。还有四个APR1400机组已在阿联酋的巴拉卡核电站建成,目前均已投入商业运行。
