Bruce Power完成3号机组大部件更换施工
摘要
Bruce Power公司完成3号机组大部件更换项目施工阶段,项目保持预算且进度超前。该厂址共有8台Candu机组,通过更换关键部件可延长30-35年运行寿命。目前1、2、6号机组已完成改造,3号机组即将装料恢复运行。该项目支撑2.2万个工作岗位,贡献40亿加元经济价值,并与2030项目协调提升厂址容量至7,000兆瓦以上。

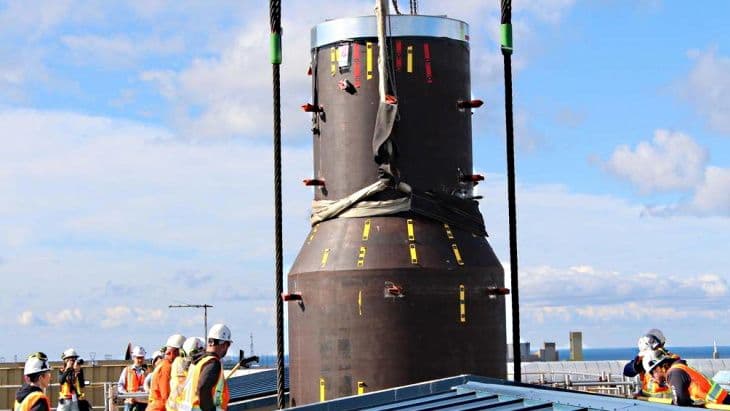

Bruce Power公司已完成其3号机组大部件更换项目的施工阶段,该公司表示该项目仍保持在预算范围内且进度超前。
Bruce厂址位于Bruce县Kincardine镇以北18公里处,拥有8台运行中的Candu机组:1-4号机组统称为Bruce A,5-8号机组称为Bruce B。
大部件更换——或称MCR——涉及拆除和更换关键反应堆部件,包括蒸汽发生器、压力管、排管容器管和给水管,并为反应堆延长30-35年运行寿命。1号和2号机组已完成改造,于2012年恢复运行。6号机组的改造已于2023年9月完成并恢复商业运行。3号机组于2023年3月停运开始MCR大修,而4号机组的改造于2025年2月开始。5号、7号和8号机组也将进行改造,各机组将在重叠的MCR大修期间直至2033年。Ontario省独立电力系统运营商(IESO)未来还将研究对1号和2号机组进行第二次改造的可能性。
3号机组MCR的施工阶段由执行合作伙伴Shoreline Power Group(SPG)——Aecon、AtkinsRéalis和United Engineers and Constructors组成的合资企业——完成,包括拆除和更换480根燃料通道和960个端部配件,以及8台蒸汽发生器。蒸汽发生器工作由蒸汽发生器更换团队(SGRT)完成,这是Aecon与SGT(Framatome Canada Ltd和United Canadian Operations Ltd之间的合作伙伴关系)各占50%股份的合资企业。
"完成3号机组大部件更换的施工阶段是Ontario省清洁能源未来的重要一步,"Bruce Power总裁兼首席执行官Eric Chassard表示。"感谢我们员工、熟练技工和合作伙伴安全、高质量和严谨的工作——以及正在实现核能改造性能逐步改进的创新工具——我们现在专注于在预算范围内且提前计划将这台更新后的机组恢复运行。"
"在如此规模的项目上实现强劲绩效是持续关注安全、严谨执行和创新能力的结果,"Bruce Power项目执行副总裁Laurent Seigle表示。"通过应用经验教训、投资新工具以及与合作伙伴和熟练技工作为一个团队工作,我们继续通过每次大部件更换提高标准,改善进度确定性、质量和效率,同时为后续机组奠定基础。"
随着3号机组改造完成,加拿大核安全委员会(CNSC)现已批准Bruce Power移除第一个监管控制点(RHP-1)的请求,允许在大部件更换大修后在3号机组反应堆中装料。"Bruce Power已满足CNSC规定的移除RHP-1的所有先决条件,"监管机构在2月16日致Bruce Power的信函中表示。
"现在,重点转向在未来几个月内使更新后的机组恢复运行,"Bruce Power表示。"Bruce Power运营人员将于本月晚些时候开始为该机组装载5,760个燃料棒束,同时将完成其他收尾活动和监管检查,以使其恢复至Ontario省电网。"
"3号机组的大部件更换是Ontario省核能优势发挥作用的又一个有力例证,"能源和矿业部长Stephen Lecce表示。"Ontario省的熟练技工和核能工作人员实现了这一里程碑,增强了我们的能源自给自足能力。这项投资支撑了22,000个工作岗位,为我们的经济增加了40亿加元(30亿美元),并确保了几十年的清洁、可靠电力——这是一个推动Ontario省未来的加拿大制造成功故事。"
Bruce Power表示,其MCR和资产管理投资与"2030项目"紧密协调,该计划利用创新和新的高效技术来提高厂址容量,目标是在2030年代初所有机组完成MCR后达到7,000兆瓦以上的净峰值输出。
