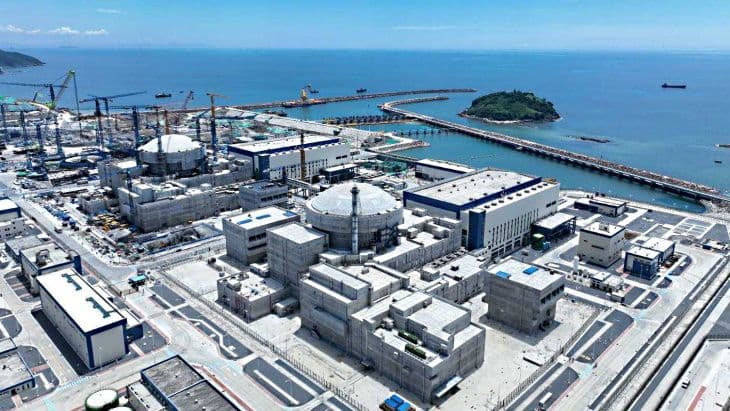

太平岭核电站4号机组开工建设
摘要
广东惠州太平岭核电站4号机组已于2026年5月10日浇筑首罐核安全混凝土,标志着全面开工。该电站规划建设6台“华龙一号”机组,总投资超1200亿元。1号机组已投入商业运行,2号机组完成装料。全部建成后年发电量将超550亿千瓦时,每年可减少标准煤消耗约1665万吨,减排二氧化碳约5082万吨。

中国广东省惠州市太平岭核电站4号机组反应堆厂房的首罐核安全相关混凝土已浇筑完成。这是该厂址规划的6台“华龙一号”(HPR1000)机组中的第四台。
中国广核集团(CGN)在向香港证券交易所发布的公告中表示:“中国广核电力股份有限公司董事会欣然宣布,本公司的子公司中广核惠州二号核电有限公司惠州4号机组的核反应堆主厂房于2026年5月10日进行了第一罐混凝土浇筑,这是惠州4号机组全面开工建设的标志,也标志着土建阶段的开始。”
太平岭核电站最终将拥有6台“华龙一号”反应堆,总投资超过1200亿元人民币(170亿美元)。1号和2号机组的建设分别于2019年和2020年开始。1号机组的热态性能试验已于2024年9月完成,2号机组的热态性能试验于2025年7月完成。1号机组于今年2月3日首次实现持续链式反应(称为首次临界),并于2月13日并网。它于4月19日投入商业运行。2号机组的装料已于上周完成。
太平岭核电站6台机组可能的布局(图片来源:NNSA)
太平岭核电站二期工程——3号和4号机组于2023年12月获中国国务院批准,3号机组已于去年6月开工建设。
中国广核集团表示,6台机组全部建成投产后,年发电量将超过550亿千瓦时。每年还可减少标准煤消耗约1665万吨,减少二氧化碳排放约5082万吨。
