漳州招远核电建设提速
摘要
漳州核电3号机组完成内安全壳穹顶混凝土浇筑,为预应力安全壳施工和核心设备安装奠定基础。招远核电一期进入土建高峰,1号机组反应堆厂房相关浇筑完成,2号机组核岛、常规岛及冷却塔完成第一罐混凝土。两座电站均规划建设6台华龙一号机组。

中国福建省漳州核电站3号机组内安全壳穹顶混凝土浇筑已经完成;与此同时,山东省招远核电站1号和2号机组也已完成相关混凝土浇筑。

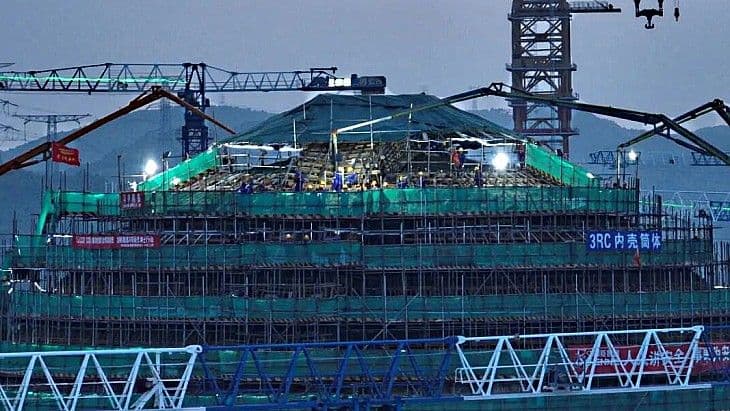

中核集团(CNNC)表示,漳州3号机组内穹顶最后一批混凝土于9月30日完成浇筑。中核集团指出:“这一关键里程碑标志着该机组内安全壳结构土建施工完成,为后续预应力安全壳施工和核岛核心设备安装奠定了坚实基础。”
HPR1000(华龙一号)反应堆设计采用双层安全壳厂房,其主要功能是确保反应堆厂房的完整性和密封性,并在包容放射性物质方面发挥关键作用。
2019年10月,中国生态环境部向漳州核电项目业主CNNC-Guodian Zhangzhou Energy Company颁发了漳州1号和2号机组的建造许可证,两台机组均采用华龙一号反应堆。该公司由中核集团(持股51%)与China Guodian Corporation(持股49%)于2011年共同成立。漳州1号机组于2019年10月开工建设,2号机组于2020年9月开工。1号机组于2025年1月1日投入商业运行,2号机组于2026年1月1日投入商业运行。
2022年9月,中国国务院批准建设另外两台华龙一号机组,即漳州核电站二期工程3号和4号机组。3号机组于2024年2月开工建设,4号机组于同年9月开工。今年2月初,3号机组内层钢制安全壳穹顶完成吊装。
该电站还拟再建设两台华龙一号机组。漳州核电站全部6台机组建成后,每年将提供超过600亿千瓦时清洁能源,预计可满足福建南部厦门和漳州两市总用电量的75%。
招远核电混凝土浇筑
与此同时,中国广核集团(CGN)表示,招远核电站一期工程(1号和2号机组)已进入土建施工高峰期。招远核电站1号机组反应堆厂房“内五层、外一层”混凝土浇筑已经完成,内部墙板施工“进展顺利”。
此外,2号机组核岛、常规岛和冷却塔均已实现第一罐混凝土浇筑。中国广核集团表示,海工工程以及陆上取排水管线建设也在稳步推进。
2022年11月,生态环境部宣布正式受理招远核电站选址阶段环境影响评价文件。2024年8月,中国国务院批准建设该电站一期工程。1号机组于2025年11月完成第一罐混凝土浇筑,2号机组随后于今年9月5日完成第一罐混凝土浇筑。
该电站总投资约1200亿元人民币(169亿美元),最终将建设6台华龙一号机组。每台机组预计在开工建设后50至60个月开始发电。电站总装机容量为7.2 GWe,预计每年发电50 TWh,足以满足约500万人的年度用电需求。据中国广核集团介绍,这相当于每年减少约1527万吨标准煤消耗,并减少约4620万吨二氧化碳排放。
招远核电站项目是二次循环大型海水冷却系统首次在中国核电站应用。每台机组将配备一座高203米、淋水面积16800平方米的高位收水自然通风冷却塔,使核电站常规岛的直接冷源由海洋转变为大气。
