Leningrad核电站8号机组反应堆竖井开建
摘要
Leningrad核电站第八台机组反应堆竖井开始混凝土浇筑,结构将高达34米。前五层将在三个月内完工,后续阶段土建与安装同步进行。堆芯捕集器将于7月运抵并安装,反应堆本体安装计划2029年下半年开始。该电站是俄罗斯最大核电站之一,新VVER-1200机组正逐步取代退役的RBMK机组。

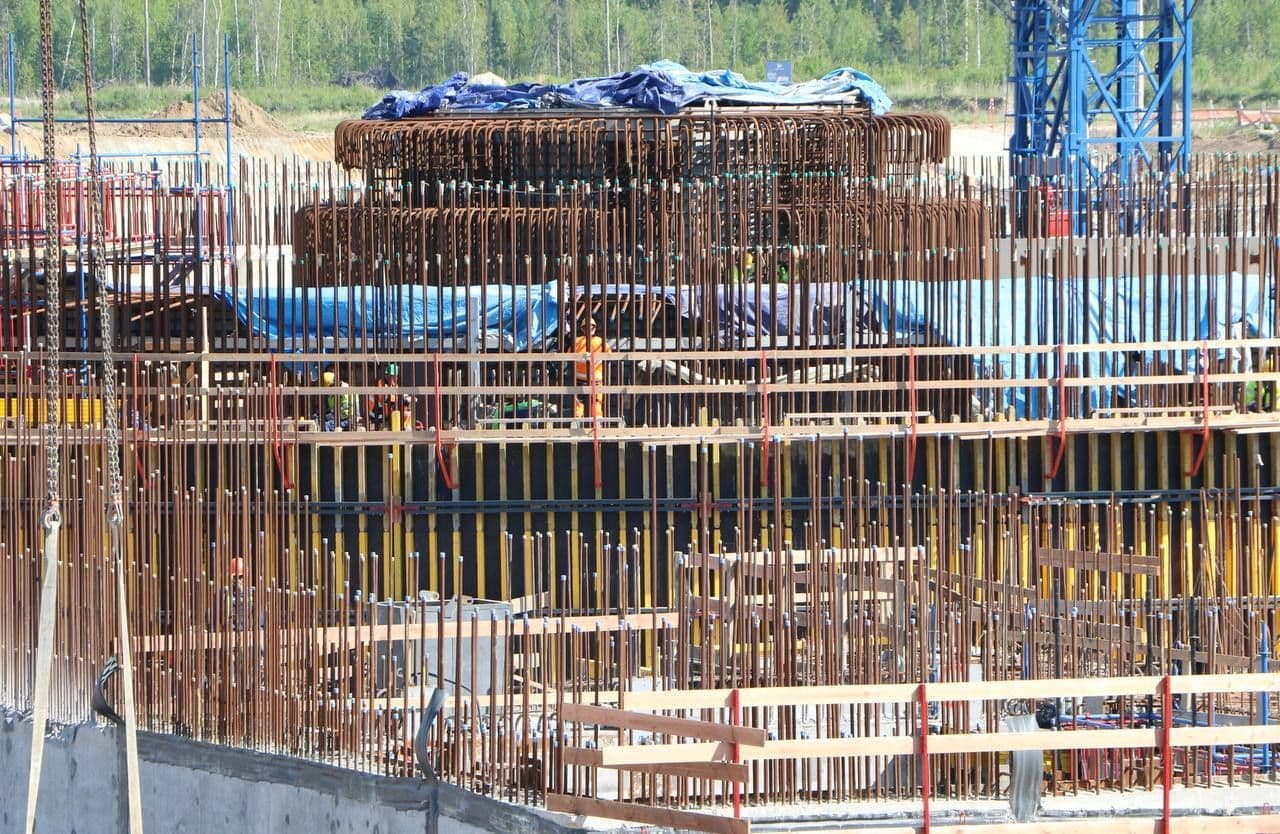

Leningrad核电站第八台机组(即Leningrad II-4)的反应堆竖井已开始混凝土浇筑。该钢筋混凝土结构最终将高达34米。
未来三个月内,前五层浇筑将完工,高度达9米。后续阶段将同步进行土建施工与设备安装。
反应堆竖井将容纳核反应堆及该机组的安全设备。
Leningrad核电站副站长Evgeny Milushkin表示:“我们将分阶段建造反应堆竖井,同时逐步在内部安装设备。首先,我们将在指定位置安装堆芯捕集器壳体——这是机组一项重要的非能动安全系统。堆芯捕集器将于7月初运抵厂址,当月下旬进行安装。在后续阶段,我们将安装堆芯捕集器的其余部件以及反应堆压力容器的固定设备。反应堆本身的安装将于2029年下半年开始。”
来自施工企业Titan-2的Konstantin Khudyakov表示:“在反应堆竖井施工的第一阶段,专业人员将需要175吨钢筋和612立方米混凝土混合料。考虑到该竖井在机组运行期间还需承担额外的防护功能,我们将采用特殊的重质混凝土进行建造。这将确保结构的强度、耐久性和辐射防护性能。”
背景Leningrad核电站是俄罗斯最大的核电站之一,装机容量为4.4千MWe,满足圣彼得堡和Leningrad地区55%以上的电力需求,即占俄罗斯西北部全部电力的30%。
Leningrad 1号机组在运行45年后于2018年停运。Leningrad 2号机组同样是一台1千MWe的RBMK机组,于1975年启动,2020年11月永久停运。随着该电站四台RBMK-1000机组中前两台停运,新的VVER-1200机组在邻近的Leningrad II电站投入运行。第五和第六台机组(也称Leningrad II-1和Leningrad II-2)的60年设计寿期可确保供电至2080年代,且有可能再延长20年。第七和第八台机组(也称Leningrad II-3和Leningrad II-4)将在未来几年内取代即将停运的3号和4号机组。
2024年3月,7号机组第一罐混凝土的浇筑标志着新发电机组主体施工阶段的开始。2025年3月,8号机组完成了第一罐混凝土浇筑。
