田湾核电站7号机组转入调试阶段
摘要
冷态功能试验验证了田湾核电站7号机组的安全组件安装及运行准备情况,标志着其转入调试阶段。后续将进行热态功能试验,确保系统按设计要求运行。田湾核电站7号和8号机组建设中俄合作项目,分别计划于2026年和2027年投入运营。该电站由多家中资企业合资运营,采用中俄两国技术。

冷态功能试验旨在确认与安全相关的重要组件和系统是否正确安装并能够在冷态条件下运行。这些试验的主要目的是验证一回路及其组件的密封性——包括核岛和常规岛的压力容器、管道和阀门——以及清洗主要循环管道。

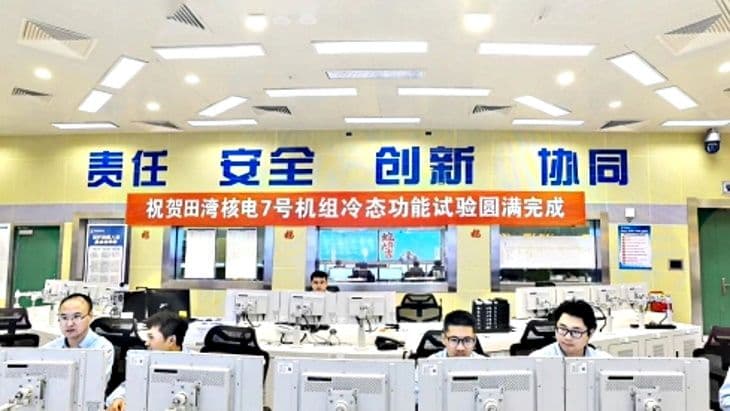

中国核工业集团公司(CNNC)表示,冷试的完成“标志着田湾核电站7号机组从安装阶段全面转入调试阶段,同时也为后续机组的全面调试工作安全有序开展奠定了坚实基础”。
冷试完成后将进行热态功能试验,具体包括提高反应堆冷却剂系统的温度并进行全面测试,以确保冷却剂回路和安全系统按设计运行。此类试验在装料之前进行,模拟电站的热工工况,验证核岛和常规岛的设备和系统是否满足设计要求。
田湾核电站厂址(图片:CNNC)
2018年6月,中俄签署了四项协议,包括在田湾核电站7号和8号机组建设两台VVER-1200反应堆。7号机组于2021年5月开工建设,8号机组于2022年2月启动。这两台机组计划分别于2026年和2027年投入商业运行。
田湾核电站由江苏核电有限公司(CNNC持股50%,中国电力投资公司持股30%,江苏国信集团持股20%)拥有和运营。
田湾核电站的前四个机组为俄罗斯提供的Gidropress VVER反应堆,分别于2007年6月至2018年12月期间投入商业运行,第7号和8号机组也将采用相同技术。而5号和6号机组则采用中国的ACPR1000反应堆。
