Rosatom表示,土耳其首座新建核电机组的建设已经完成,冷热水压试验——调试过程中的关键环节——已经启动。

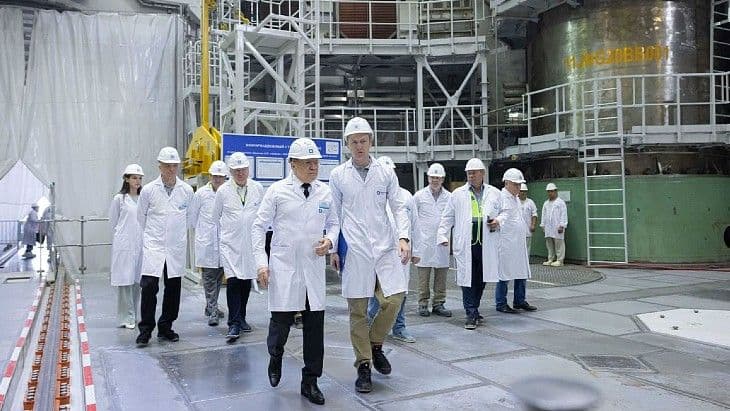

俄罗斯国家核能公司总经理阿列克谢·利哈乔夫(Alexei Likhachev)于周一视察了该厂址(见上图),审查调试工作的进展情况。此次视察距假燃料组件成功装入反应堆仅一周时间。
他表示:“我们正在庆祝建设工作的完成。反应堆冷态水压试验已于昨夜开始,这项工作将在几周内完成。距离启动运行仅剩几周时间,根据所有已完成工作的结果,将进行检查并为最终阶段做出调整。1号机组共有1930名员工,其中超过40%为土耳其公民。我们感到自豪的是,这些员工都是我们大学的毕业生,目前正在俄罗斯模拟机和核电站接受培训并积累实践经验。”
冷态水压试验用于确认“反应堆系统部件的密封性和强度,执行一回路和二回路的循环冲洗,建立水化学工况,并检查反应堆系统及一回路设备的热工水力、强度、振动和动态特性是否符合设计值”。
随后将进行热态试验,以确认设备和系统已准备好投入运行工况,包括在至少260摄氏度的温度下检查四台主循环泵的运行情况。冷态和热态试验均在调试过程中核燃料装料之前进行。
背景
阿库尤(Akkuyu)核电站位于南部梅尔辛省,是土耳其首座核电站。Rosatom正在根据所谓的BOO(建设-拥有-运营)模式建造四台VVER-1200反应堆。根据2010年俄罗斯联邦与土耳其共和国签署的政府间协议条款,目标是在获得该机组建设所有许可证后七年内,实现首台发电机组的调试运行。
1号机组的建造许可证于2018年颁发,建设工作于同年启动。首批蒸汽发生器——用于1号机组——于2020年8月运抵厂址。核燃料于2023年4月运抵厂址。目标是1号机组于2026年开始向土耳其能源系统供电。
该核电站全面建成后装机容量为4800 MWe,预计可满足土耳其约10%的电力需求。
所有四台机组的工作正在同时推进——4号机组(右)的第一罐混凝土于2023年8月浇筑(图片:Akkuyu Nuclear)
土耳其计划在锡诺普(Sinop)建设第二座核电站,并已与中国就位于该国西北部色雷斯(Thrace)地区的第三座核电站计划进行了商谈。
该国还在制定小堆发展计划,目标是到2050年新增5 GWe装机容量——这意味着至少需要16个独立小堆。
