意大利Trino核电站完成废物贮存设施重建
摘要
意大利Trino核电站完成低放废物临时贮存设施的拆除重建,新设施将容纳遗留废物和未来退役废物。项目已完成拆除材料的处置,下一步将安装电气、消防和辐射监测系统,计划2027年初调试。该核电站是意大利首座商用核电站,1990年关闭后由Sogin负责退役,新设施旨在达到最新安全标准,为废物最终转移至国家贮存库做准备。

意大利正在退役的Trino核电站已完成低放废物临时贮存设施的拆除和重建工作。

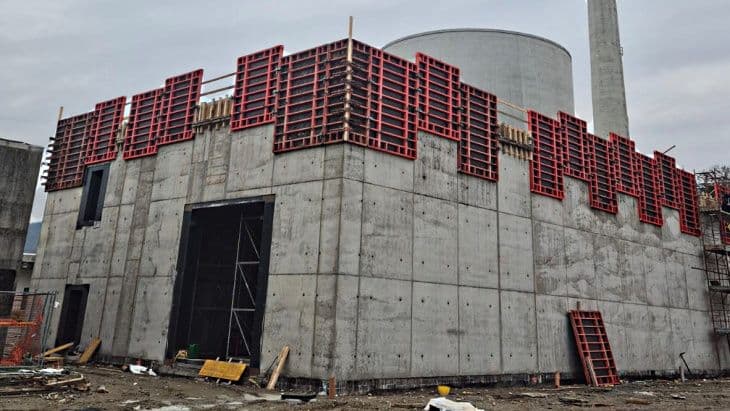

这项于2024年11月启动的工作涉及拆除旧的贮存设施,并在原址上重建一个体积相同的设施,新设施长41米、宽19米、高8.5米。
这座被称为“2号贮存设施”的新建筑将容纳目前储存在1号贮存设施和“缓冲试验罐”中的遗留废物,以及未来退役作业产生的废物。
同时,已完成对拆除工作产生的材料(主要是铁、混凝土和开挖土壤)的表征和处置。
项目的下一阶段涉及电气、消防和辐射监测系统的安装,将于今年上半年完成。调试工作(在试验后)计划于2027年初进行。
Societa Gestione Impianti Nucleari SpA(Sogin)——该公司成立于1999年,负责意大利前核电站场址的退役和寻找国家废物贮存库——表示,新设施将使Trino核电站(也称为Enrico Fermi核电站)“达到最新的监管安全标准”。
完成后,Sogin将开始升级场址上的另一个贮存库——1号贮存设施,作为优化该核电站运行和正在进行的退役工作产生的放射性废物贮存空间计划的一部分,以便在条件具备时将其随后转移至国家贮存库。
Trino核电站包含一台270 MWe压水堆,是意大利首座商用核电站。其建设始于1961年,并于1964年开始发电。由于1987年切尔诺贝利事故后举行的公投,意大利决定关闭其四座核电站。Trino随后于1990年永久关闭。Sogin于1999年从公用事业公司Enel手中接管了该核电站的所有权,并负责其退役工作。
