切尔诺贝利新安全壳修复方案讨论推进
摘要
切尔诺贝利新安全壳因2025年2月无人机袭击受损,保护功能受损。相关方召开会议讨论全面修复方案,目标在2030年前恢复功能以防止结构腐蚀。修复任务艰巨,涉及更换受损部件、修复设备及恢复密封性。资金方面,已从国际捐助方筹集超7000万欧元,但总费用预计超1亿欧元。修复完成前,核电站无法继续其拆除不稳定结构和实现厂址环境安全的主要任务。

切尔诺贝利核电站(ChNPP)、欧洲复兴开发银行(EBRD)以及法国公司Bouygues和Vinci举行工作会议,讨论新安全壳(NSC)的全面修复工作。此次会议在国际切尔诺贝利合作账户(ICCA)大会前夕召开,该大会定于2026年3月31日在伦敦举行,届时将提交一份关于修复方案的临时报告。
主要目标是恢复新安全壳的保护功能,该功能在2025年2月的一次无人机袭击中受损。已确定的关键任务包括:
在全面功能恢复之前,切尔诺贝利核电站无法恢复其主要任务,即拆除原始“掩蔽体”(1986年建造的石棺)的不稳定结构,并将该厂址转变为环境安全系统。

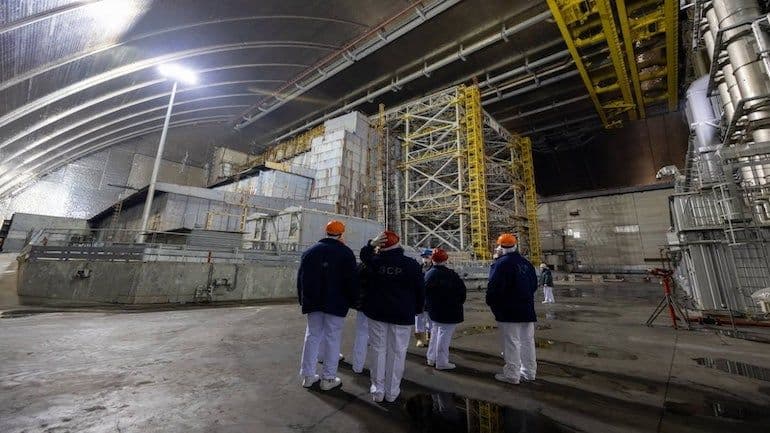

切尔诺贝利核电站4号机组在1986年4月的事故中被毁。为使得电站其他发电机组能够继续运行,在受损反应堆上方仓促建造了石棺。该石棺内仍包含一个熔化的反应堆堆芯以及估计约200吨的高放射性物质。
该掩蔽体并非为长期使用而设计,因此建造了新安全壳以覆盖更大的区域,包括原始掩蔽体。新安全壳的建设始于2007年,但由于资金不足,该设施的完工日期多次推迟。建设于2012年恢复,并于2019年投入运行。2021年,切尔诺贝利核电站正式获得运行许可证。
这项由欧洲复兴开发银行管理的、耗资15亿欧元(16.9亿美元)的新安全壳建设项目,由45个捐助国和机构提供资金。2007年,切尔诺贝利核电站与Novarka(由法国建筑公司Bouygues Travaux Publics和Vinci Construction Grands Projets牵头的联合体)签署了价值9.35亿欧元的新安全壳设计和建造合同。
切尔诺贝利核电站总经理Serhii Tarakanov表示,过去几个月,Bouygues和Vinci一直在制定新安全壳修复方案,包括评估时间框架、成本以及人员所受辐射照射。
他指出,去年10月已进行了紧急维修,以封闭无人机袭击造成的新安全壳屋顶破洞。“这使得我们能够相对平稳地度过秋冬季节,并防止过多的降水进入结构内部。然而,该解决方案只是临时性的,”他说。“现在有必要进行全面的维修并完全恢复新安全壳的功能。我们认为,没有谁能比设计和建造该安全壳的公司更好地完成这项任务。这些公司是法国公司Bouygues和Vinci,它们曾是Novarka联合体的一部分。”
他补充说,工作会议讨论了Bouygues和Vinci作为Novarka-2国际联合体的一部分重新合并的可能性。新安全壳功能的全面恢复应在2030年前完成,以防止结构因与外部大气相互作用而加速腐蚀。
他解释说,有必要实施一整套措施,包括更换所有受损的膜结构;修复主起重机维护系统及其他受损设备,以及钢支撑结构;恢复外部覆层的完全密封性。鉴于工作区域的高辐射场,所有这些都是极其困难的技术任务。
截至2026年3月,国际切尔诺贝利合作账户已从15个国际捐助方获得超过7000万欧元(8070万美元)的资金。然而,欧洲复兴开发银行估计,新安全壳的总维修费用将超过1亿欧元。今年2月,乌克兰政府从其国家预算中专门拨出3100万欧元用于新安全壳维修。2025年6月,在伦敦举行的国际切尔诺贝利合作账户大会会议上承诺了总计4250万欧元的资金。
目前,资金正被拨付给Novarka联合体,以在国际切尔诺贝利合作账户大会会议之前最终确定修复方案。除了新安全壳之外,国际切尔诺贝利合作账户继续资助消防安全设备、运输基础设施,以及持续拆除1986年原始“掩蔽体”内的不稳定结构。
