中国ACP100小堆首次完成非核汽轮机试运行
摘要
中国核工业集团宣布ACP100小堆示范项目首次成功完成非核汽轮机试运行,验证了常规岛系统功能,为后续核动力运行奠定基础。该项目位于海南昌江,是全球首个陆上商用小堆,计划2026年上半年投运,年发电量可满足52.6万户需求,具备发电、供热等多用途功能。

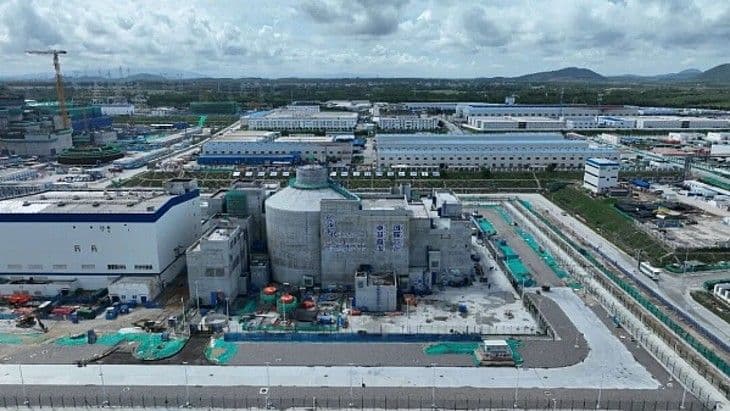

中国核工业集团公司宣布,位于中国海南岛昌江厂址正在建设的ACP100小型模块化反应堆示范项目于12月23日首次成功通过非核汽轮机试运行。
中国核工业集团公司表示:“作为全球首个陆上商用小型模块化反应堆,此次试验实现了所有系统的稳定运行,汽轮发电机组达到了所有设计参数。这标志着项目汽轮发电机组的非核蒸汽运行试验圆满完成。”
该公司表示,非核汽轮机运行试验是核电站建设的关键里程碑,“通常被描述为装料前常规岛系统的一次全面‘实战演练’”。此次成功试验验证了ACP100(也称为玲龙一号)常规岛核心系统满足功能要求,“为后续的核动力汽轮机运行和并网发电奠定了坚实基础”。
中国核工业集团公司于2019年7月宣布启动在昌江建设ACP100小堆的项目。该厂址已有两台在运的CNP600压水堆,而两台华龙一号机组分别于2021年3月和12月开始建设。这两台机组都计划在2026年底前投入商业运行。
ACP100的第一罐混凝土于2021年7月13日浇筑,计划总建设工期为58个月。设备安装工作于2022年12月开始,反应堆厂房的主要内部结构于2023年3月完成。外层安全壳穹顶于去年2月吊装就位。
冷态功能试验(旨在确认对安全重要的部件和系统是否正确安装并准备好在冷态条件下运行)于10月16日完成。这些试验的主要目的是验证一回路系统和部件的密封性——如核岛和常规岛的压力容器、管道和阀门——并清洁主循环管道。这些试验标志着反应堆系统首次与辅助系统一起运行。
据报道,路透社12月11日援引中国核工业集团公司研究部门一位官员的话称,中国计划在2026年上半年启动ACP100的商业运行。
自2010年开始研发的125兆瓦电功率ACP100一体化压水堆的初步设计于2014年完成。2016年,该设计成为首个通过国际原子能机构安全审查的小堆。
一旦完成,昌江ACP100反应堆将能够每年生产10亿千瓦时的电力,足以满足52.6万户家庭的需求。该反应堆设计用于发电、供暖、蒸汽生产或海水淡化。
