田湾核电站7号机组并网
摘要
田湾核电站7号VVER-1200机组于10月8日首次向电网送电,并将分阶段提升功率、开展系列试验,直至实现满功率商业运行。该机组是中俄合作建设项目之一,2021年5月开工。田湾全部机组投运后,总装机容量将超过9 GWe,年发电量逾70 TWh。

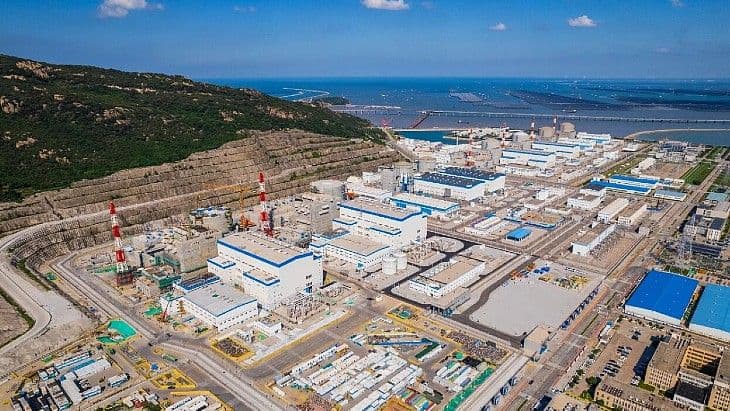

中核集团宣布,田湾核电站7号机组已成功并网。
这台VVER-1200反应堆于10月8日首次向电网送电。此前仅一周多,该反应堆实现了自持可控核链式反应,并达到最低可控功率水平。
中核集团(CNNC)表示,在这一中俄合作项目的整个建设过程中,“各方始终保持严谨细致的工作态度,协同完成了反应堆保护逻辑验证、反应堆临界、汽轮机启动和发电机短路试验等关键操作。随后,该机组将按计划开展一系列试验,以进一步验证其性能,并确保满足商业运行条件”。
该机组所在电站位于江苏省(Jiangsu)沿海地区。机组功率将分阶段提升,每一功率水平都将开展试验和检查,直至达到满功率并投入商业运行。
背景2018年6月,俄罗斯与中国签署协议,建设两台VVER-1200反应堆,作为田湾核电站7号和8号机组。7号机组于2021年5月开工建设,8号机组于2022年2月开工建设。两台机组原计划分别于2026年和2027年投入商业运行。
田湾核电站由江苏核电有限公司拥有并运营。该公司是由中核集团(50%)、中国电力投资集团公司(30%)和江苏省国信集团有限公司(20%)共同组建的合资企业。
(图片:CNNC)
田湾厂址前四台机组于2007年6月至2018年12月期间陆续投入商业运行,均为俄罗斯供应的Gidropress VVER机组。5号和6号机组均采用中国ACPR1000反应堆。
今年1月,中核集团宣布,7号机组已于12月30日完成热态试验,该试验用于模拟反应堆系统在正常运行期间将承受的温度和压力。本月早些时候,8号机组完成了冷态试验,该试验用于验证一回路及其设备的密封性。
田湾核电站全部机组投运后,总装机容量将超过9 GWe,年发电量将超过70 TWh,每年可减少二氧化碳排放5740万吨。
