昌江核电3号机组核岛主体完工
摘要
中国海南省昌江核电厂3号机组安全壳外层穹顶混凝土浇筑完成,标志着核岛主体结构完工,项目进入新阶段。昌江3、4号机组均采用华龙一号技术,预计2027年投运。该工程总投资400亿元,建设周期60个月。华龙一号采用双层安全壳设计,冷态水压试验已完成,即将开展热态功能试验。

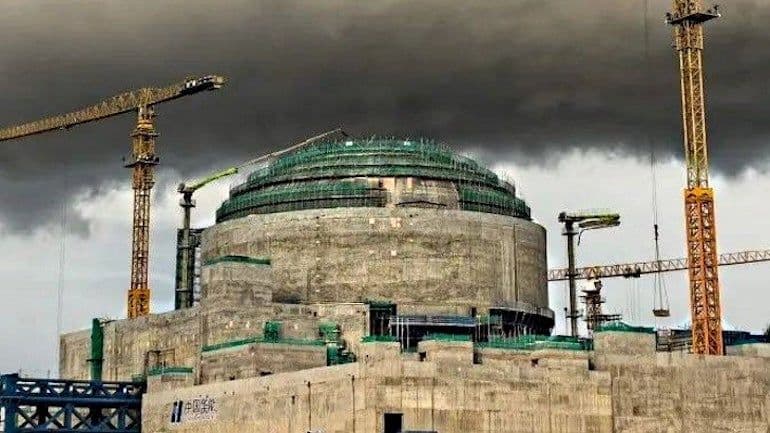

位于中国海南省昌江核电厂3号机组的安全壳外层穹顶混凝土浇筑工作已圆满结束。中国核工业集团公司(CNNC)表示,这标志着核岛反应堆厂房主体结构的完工,项目施工从此“进入新阶段,为后续核岛热试和调试全面启动奠定了坚实基础”。
昌江3、4号机组均采用华龙一号技术,预计2027年初全面投运。3号机组核岛底板第一罐混凝土浇筑于2021年3月完成,4号机组则于次5月完成。据持股51%的中国华能集团透露,昌江二期工程(3、4号机组)总投资约400亿元人民币(64亿美元),中国核工业集团公司持有剩余49%股权,建设周期预计为60个月。该厂址已运行两台CNP-600压水堆机组(昌江1、2号),分别于2015年和2016年商运。2021年,中国核工业集团公司还在此开工了示范ACP100小型模块化反应堆(玲龙一号)。
华龙一号反应堆设计采用双层安全壳,其主要功能是确保反应堆厂房的完整性和密封性,对放射性物质的包容起到关键作用。
2023年2月,昌江3号机组内层安全壳钢制穹顶(直径超46米,高23米)吊装至双层安全壳结构顶部。随后在2024年10月,外层钢制穹顶(直径53米,高13米,重约415吨)于去年10月吊装至安全壳顶部就位。
冷态水压试验(旨在验证重要安全系统和设备在冷态条件下的安装完备性)已于4月完成,下一步将进行热态功能试验,包括提升反应堆冷却剂系统温度及全面测试,以确保冷却剂回路和安全系统正常运行。
