昌江3号核岛主体完工
摘要
昌江核电站3号机组安全壳外穹顶混凝土浇筑完成,标志着核岛主体结构完工,项目进入新阶段。华龙一号双层安全壳设计确保放射性物质包容,3号机组冷态水压试验已完成,接下来将进行热态功能试验。昌江核电站已有两台压水堆机组运行,并正在建设示范小型模块化反应堆。

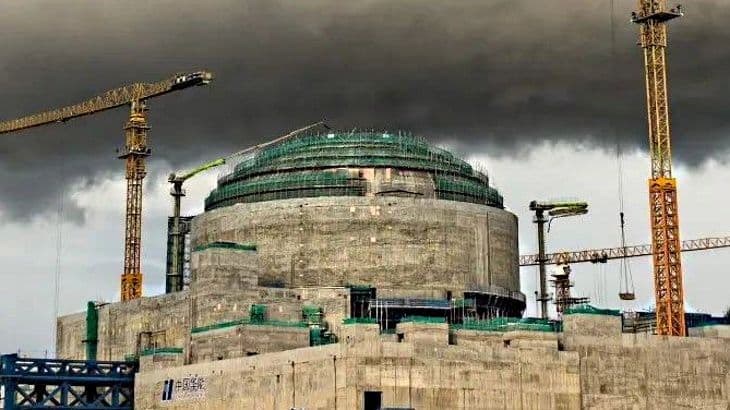

中国海南省昌江核电站3号机组安全壳外穹顶混凝土浇筑完成。中国核工业集团公司表示:“这标志着3号机组核岛反应堆厂房主体结构完工,项目建设进入新阶段,为后续核岛热试和调试的全面启动奠定了坚实基础。”3号机组核岛基础底板于2021年3月浇筑第一罐混凝土,4号机组则于同年12月浇筑。据占股51%的中国华能集团介绍,昌江二期(3号和4号机组)总投资预计为400亿元人民币(64亿美元),中国核工业集团公司持有剩余49%股份,建设周期预计为60个月。两台华龙一号(HPR1000)机组计划于2027年初全面投入运行。
华龙一号反应堆设计采用双层安全壳,其主要功能是确保反应堆厂房的完整性和密封性,并在放射性物质包容方面发挥关键作用。2023年2月,昌江3号机组内安全壳钢制穹顶(直径超过46米,高23米)被吊装至双层安全壳结构顶部。去年10月,外钢制穹顶(直径53米,高13米,重约415吨)被吊装至安全壳建筑顶部。
冷态水压试验(用于确认重要安全部件和系统在冷态条件下是否安装正确并准备就绪)已于4月完成。接下来将进行热态功能试验,涉及提升反应堆冷却剂系统温度并进行全面测试,以确保冷却剂回路和安全系统正常运行。
昌江核电站已投入运行两台CNP-600压水堆机组(昌江1号和2号),分别于2015年和2016年商运。2021年,中国核工业集团公司还开始在该厂址建设一座示范ACP100小型模块化反应堆。这种多用途125兆瓦压水堆(亦称玲龙一号)设计用于发电、供暖、蒸汽生产或海水淡化。
