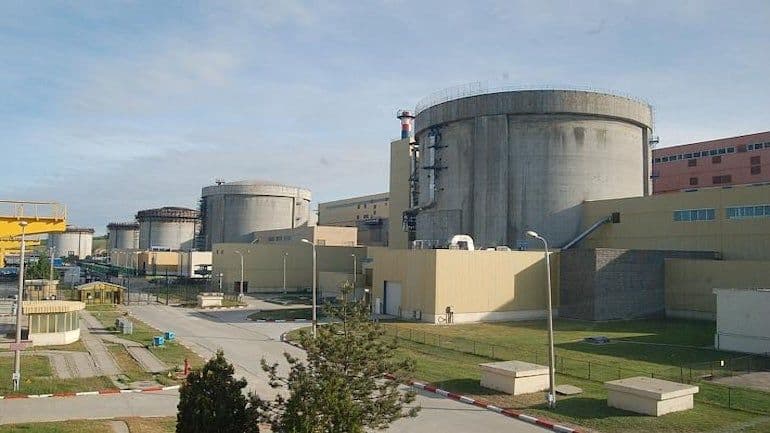

罗马尼亚核电获6.2亿欧元融资扩建
摘要
罗马尼亚核电公司SNN与银行财团签署6.2亿欧元融资协议,用于切尔纳沃德核电站1号机组翻新和3&4号机组扩建。1号机组翻新工程已进入第二阶段,3&4号机组项目进入有限开工通知阶段。项目完成后核能将占罗马尼亚无碳电力的66%。

罗马尼亚核电公司SN Nuclearelectrica(SNN)与由摩根大通SE牵头的银行财团签署了两项总额为6.2亿欧元(7.25亿美元)的融资协议,用于切尔纳沃德核电站1号机组翻新和切尔纳沃德核电站3&4号机组扩建项目,此前已获得Nuclearelectrica股东的批准。
切尔纳沃德厂址原计划建造五台机组,现拥有两台Candu 6重水堆(1&2号机组)。1号机组于1996年投入商业运行,2号机组于2007年投入运行。另外三台机组的建设曾启动但在1990年停止,当时3号机组已完成52%,4号机组完成30%。两台720兆瓦运行机组提供了罗马尼亚约20%的电力。
1号机组翻新所需基础设施的土建工程已于9月初开始,目前处于第二阶段执行中。该项目5.4亿欧元的贷款将支持规划、合同签订、工程和施工服务、设备采购以及获取必要许可证。
2024年12月,Nuclearelectrica与由韩国水力和核能公司、AtkinsRéalis的Candu Energy、加拿大商业公司和Ansaldo Nucleare组成的联合体签署了估计价值19亿欧元的翻新项目工程、采购和施工(EPC)合同。
提供贷款的财团包括以下银行:Banca Comerciala Romana SA、Banca Transilvania SA、BRD Groupe Societe Generale SA、CEC Bank SA、花旗银行欧洲、都柏林罗马尼亚分行、ING银行财团融资、阿姆斯特丹-布加勒斯特分行、UniCredit Bank SA以及总部位于德国的摩根大通SE。
第二笔8000万欧元的贷款将分配给负责切尔纳沃德3&4号机组的项目公司Energonuclear,用于覆盖有限开工通知(LNTP)阶段,由Nuclearelectrica提供担保。此阶段包括开展工程设计、构建融资结构、获得欧盟委员会批准以及做出最终投资决定。
支持该项目的银行包括:Banca Transilvania SA、BRD Groupe Societe Generale SA、CEC Bank SA、ING Bank N.V.阿姆斯特丹-布加勒斯特分行、UniCredit Bank SA和摩根大通SE。
2024年11月,与包括Fluor、AtkinsRéalis、Ansaldo Nucleare和Sargent & Lundy Energie在内的FCSA合资企业签署了价值32亿欧元的切尔纳沃德3&4号机组完工EPC管理合同。
Nuclearelectrica首席执行官Cosmin Ghita表示:“今天签署的两项融资协议……是融资战略的一部分,旨在按计划推进Nuclearelectrica的两个战略项目:1号机组翻新和3&4号机组建设。我们的目标是按计划交付安全、可用的能源,不延迟、不超支。这种合作是对两个项目稳健性的认可,也是对核能在长期发展中扮演复杂作用的再次确认。”
Nuclearelectrica表示,在增加两台Candu机组(每台700兆瓦装机容量)并延长1号机组寿命30年后,核能将占罗马尼亚无二氧化碳电力的66%。
