Bruce四号机组刷新翻新纪录
摘要
Bruce Power完成4号机组全部480根排管安装,比3号机组同一节点提前25天,创Candu反应堆翻新速度纪录。六轴机器人系统降低工作人员辐照并提高施工精度,相关方法和软件将用于11月启动、预计持续至2029年夏季的5号机组翻新。

Bruce Power已完成4号机组反应堆全部480根排管的安装,比3号机组达到同一里程碑的进度提前25天。这一成就创下了Candu反应堆翻新速度的新纪录。
位于Ontario的Bruce厂址共有8台加压重水Candu反应堆机组(Bruce A的1—4号机组,以及Bruce B的4—8号机组),于1977年至1987年间投入商业运行。Bruce Power耗资130亿加元(100亿美元)的延寿计划包括资产管理和大部件更换(MCR),于2016年启动,涵盖3—8号机组。1号和2号机组已经完成翻新,并于2012年恢复运行。MCR将使该厂址的运行寿期延长至2064年。6号和3号机组的相关工作已经完成。

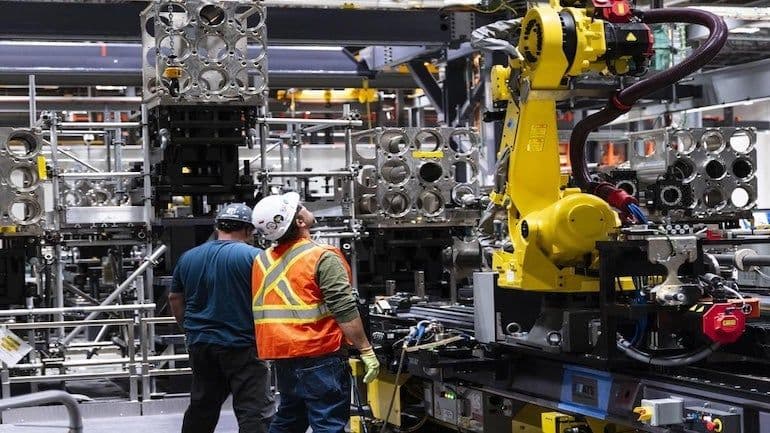

4号机组的快速施工得益于一套定制的六轴机器人作业系统,该系统旨在提高工作人员安全性并限制辐照。该系统首次应用于3号机组MCR项目。此后,技术人员根据经验反馈不断完善自动化流程,以提高精度和作业性能。
在8月的安装高峰期,团队在24小时内安装了20根排管,创下Candu反应堆翻新单日纪录,超过3号机组停堆期间创下的16根纪录。随着排管安装完成,4号机组MCR项目将转入下一阶段——燃料通道安装。
这套同类首创的工业机器人作业系统由Ontario当地的ATS Industrial Automation开发。该系统采用定制的全自动六轴工业机器人,直接在反应堆端面作业。遥控起重机将沉重的排管运送至这些机械臂处。
这套先进机械设备同时从反应堆端面两侧作业。设备先将定制嵌件送入每根管内,再以微米级测量精度对接头进行精确滚压,确保密封完全无泄漏。
通过将体力要求最高且重复性最强的安装任务交由自动化机械完成,该系统按照可合理达到的尽量低(ALARA)目标,大幅减少了工作人员的辐照。安装前,技术人员使用人工智能驱动的检查软件评估反应堆堆芯,并将高精度几何轮廓数据反馈至机器人的运动控制参数中。
5号机组MCR停堆计划于11月开始。整个翻新周期预计将持续至2029年夏季。鉴于6号和3号机组已恢复商业运行,4号机组进度又有所提前,4号机组排管安装过程中完善的方法和作业软件将成为5号机组的实施模板。
Ontario能源与矿业部长Stephen Lecce表示:“Ontario核能行业再次展现了其世界领先地位,以及在预算范围内提前完成大型翻新项目的可靠业绩。预计到2050年,电力需求将增长最多90%。随着我们为下一代建设核能新项目,Ontario将继续为全球树立标杆。”
