BREST完成再热器安装
摘要
俄罗斯BREST-OD-300铅冷快堆汽轮机厂房完成两台汽水分离再热器安装,并推进一回路及汽轮机组建设。该项目旨在示范闭式核燃料循环,配套燃料制造装置已投运、全范围模拟机已建成。因需开展额外研发,全面一体化工业装置和反应堆启动时间推迟至2028年或2029年。

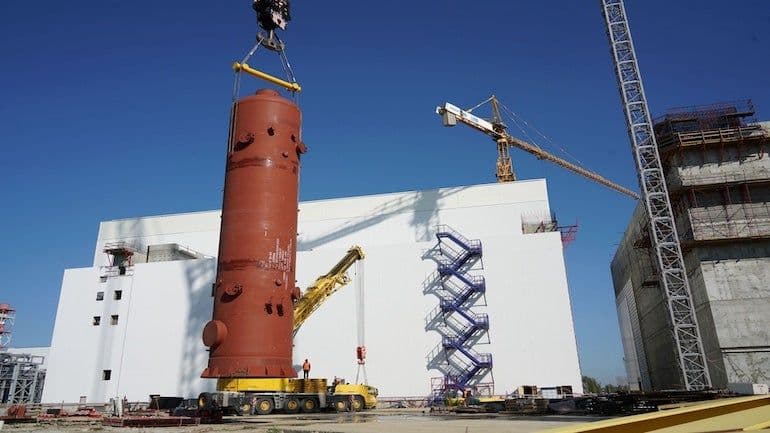

两台汽水分离再热器已安装在俄罗斯正在建设的BREST-OD-300反应堆汽轮机厂房内。每台设备高16米、重95吨。该反应堆位于托木斯克州(Tomsk region)谢韦尔斯克(Seversk)的Siberian化工联合企业(SKhK—Sibirskovo Khimicheskovo Kombinata)。
汽水分离再热器是安装在双回路核电站中的大型换热设备,其主要任务是为汽轮机低压缸制备蒸汽。这对于保护汽轮机叶片装置免受水滴侵蚀并提高整个汽轮机组的效率十分必要。按照计划,汽轮机组基础施工将于2026年底前完成,随后开始直接安装汽轮机。
功率为300 MWe的BREST-OD-300是全球首座铅冷快中子反应堆,作为试验示范能源综合体(ODEK—Opitno Demonstratsionovo Energo-Kompleksa)的一部分建设。该综合体隶属于战略性行业项目Proryv(Breakthrough),旨在示范闭式核燃料循环。除BREST外,ODEK还包括厂址内核燃料循环设施,其中包括燃料制造与再制造模块,以及辐照燃料后处理与循环利用模块。燃料制造装置已于2024年12月开始运行。
厂址正在继续为安装反应堆设备开展准备工作。所有设备均由俄罗斯企业采用特种高强度材料制造。2026年早些时候,连接BREST-OD-300反应堆装置厂房中央腔室与4个外围腔室的管道系统安装完成。这使一回路得以闭合,铅冷却剂将在其中循环,把位于中央腔室内的反应堆堆芯产生的热量传递给安装在外围腔室内的蒸汽发生器。
为培训运行人员,SKhK培训与信息中心已建成一台全范围模拟机,用于模拟配备BREST-OD-300快堆的核电机组运行。
尽管Rosatom最初计划于2026年启动该项目,但俄罗斯核监管机构Rostechnadzor确认,为开展必要的额外研究与开发工作,时间表已推迟至2028年或2029年。Rosatom总经理Alexey Likhachev确认,目前计划在这一推迟后的时间窗口内启动全面一体化工业装置和反应堆。
