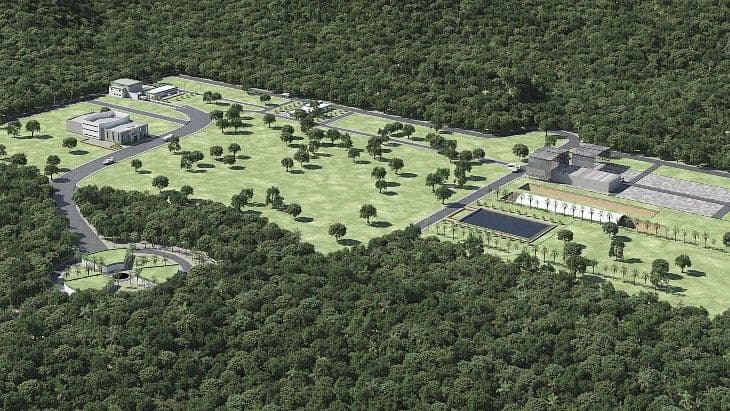

巴西国家核能委员会选定首选厂址,计划2030年建成拉丁美洲首个放射性废物处置库Centena,用于贮存半衰期不超过30年的中低放废物。该项目是Angra 3核电站和巴西多用途反应堆环境许可的必要条件,若建设延误将考虑重组现有贮存设施或新建贮存库。Centena建设资金来自Angra 1和2的退役基金,预算1.3亿巴西雷亚尔。

巴西国家核能委员会表示已选定首选厂址,目标是到2030年建成Centena放射性废物处置库。
Centena(核能与环境技术中心)项目表示这将是拉丁美洲首个放射性废物处置库。它将为放射性半衰期不超过30年的中低水平放射性废物提供永久贮存解决方案,同时还将设有一个技术中心,用于开展与放射性废物管理相关的研究。
在其针对有关Angra 1号和2号机组若没有新的废物贮存设施可能不得不在2030年关闭的报道所发布的“澄清回应”中,巴西国家核能委员会表示,在选定首选厂址后,相关工作正在取得进展。
“下一步是完成表征地球物理参数的研究,这对于核和环境许可都是必要的。巴西国家核能委员会已经聘请了一家咨询公司,正在评估相关文件和项目本身,预计建设将于2026年开始,并于2030年完成。换句话说,如果项目于2026年启动,该处置库可能在2030年建成,与Angra dos Reis核电站现有处置库贮存容量在2031/2032年达到极限的最后期限相符,”该委员会声明称。
声明补充道:“如果建设过程中出现任何延误,并因此导致Centena项目延期完成,Eletronuclear正在考虑两种可能性。第一种是重组现有的贮存设施,这不需要新的环境许可程序。也存在建造另一个废物贮存设施的可能性,但这将需要新的许可程序,包括核许可和环境许可。”
“建设资金以及将废物转移至该最终处置库的费用……将由Angra 1和Angra 2机组的退役基金提供,该基金也是为此目的而设立的。”
巴西国家核能委员会表示,位于该国东南部的该处置库设施将耗资约1.3亿巴西雷亚尔(2420万美元)。该委员会表示,此类处置库的存在是Angra 3核电机组以及巴西多用途反应堆环境许可程序的一项要求。
目前,巴西在其现有核电站附近的设施中或在中转库中贮存中低水平放射性废物。该委员会表示,Centena项目“为巴西使用放射性同位素和核能产生的放射性废物的安全贮存带来了国家级的解决方案”。
巴西目前拥有两台运行中的动力反应堆——Angra 1和Angra 2,它们发电量约占全国总发电量的3%。Angra 3项目(采用西门子/KWU 1405 MW压水堆)的工作始于1984年,但在两年后、建设开始前被暂停。该计划于2006年重启,并于2010年浇筑第一罐混凝土。然而,在对政府合同进行腐败调查期间,该机组的建设于2015年第二次停止,当时已完成65%。此后建设曾重新启动但又再次停止,目前正在等待关于是否完成该项目的决定。
目标是巴西多用途反应堆的建设于2026年开始,并于2030年完成,计划于2031年开始运行。该项目被描述为巴西核能领域的优先事项。
