斯洛伐克V1核电站退役进入最后阶段
摘要
斯洛伐克Jaslovske Bohunice V1核电站退役进入最后阶段,正从设备拆除过渡到建筑物拆除。该国已成功完成反应堆压力容器等大型部件的去污破碎工作,98%金属材料可回收利用。退役项目由欧盟和国际捐助者资助,已积累了30项专有技术成果可供其他国家借鉴。截至2025年底总支出达8.91亿欧元,处理了1.3万吨放射性废物。

斯洛伐克经济部国务秘书Szabolcs Hodosy表示,Jaslovske Bohunice V1核电站的退役工作正进入最后阶段。他是在欧盟委员会核电站退役援助计划(NDAP)监测委员会会议后发表这番讲话的,这是该会议首次在该核电站举行。
他表示,该项目正从设备拆除的技术挑战阶段过渡到建筑物和构筑物的拆除阶段。他特别指出:“这将是NDAP在Bohunice计划下的最后一次会议,因为V1核电站的退役工作正进入最后阶段。”
斯洛伐克目前拥有五座核反应堆(均为苏联设计的VVER-440机组),提供全国一半的电力——其中三座位于Mochovce核电站,分别于1998年、1999年和2023年开始运行;另外两座位于Bohunice V2核电站,分别于1984年和1985年开始运行。Bohunice V1核电站的两座较早机组分别于1978年和1980年投运,已于2006年和2008年关闭,这是斯洛伐克加入欧盟的条件之一。Mochovce核电站的第四座机组仍在建设中。

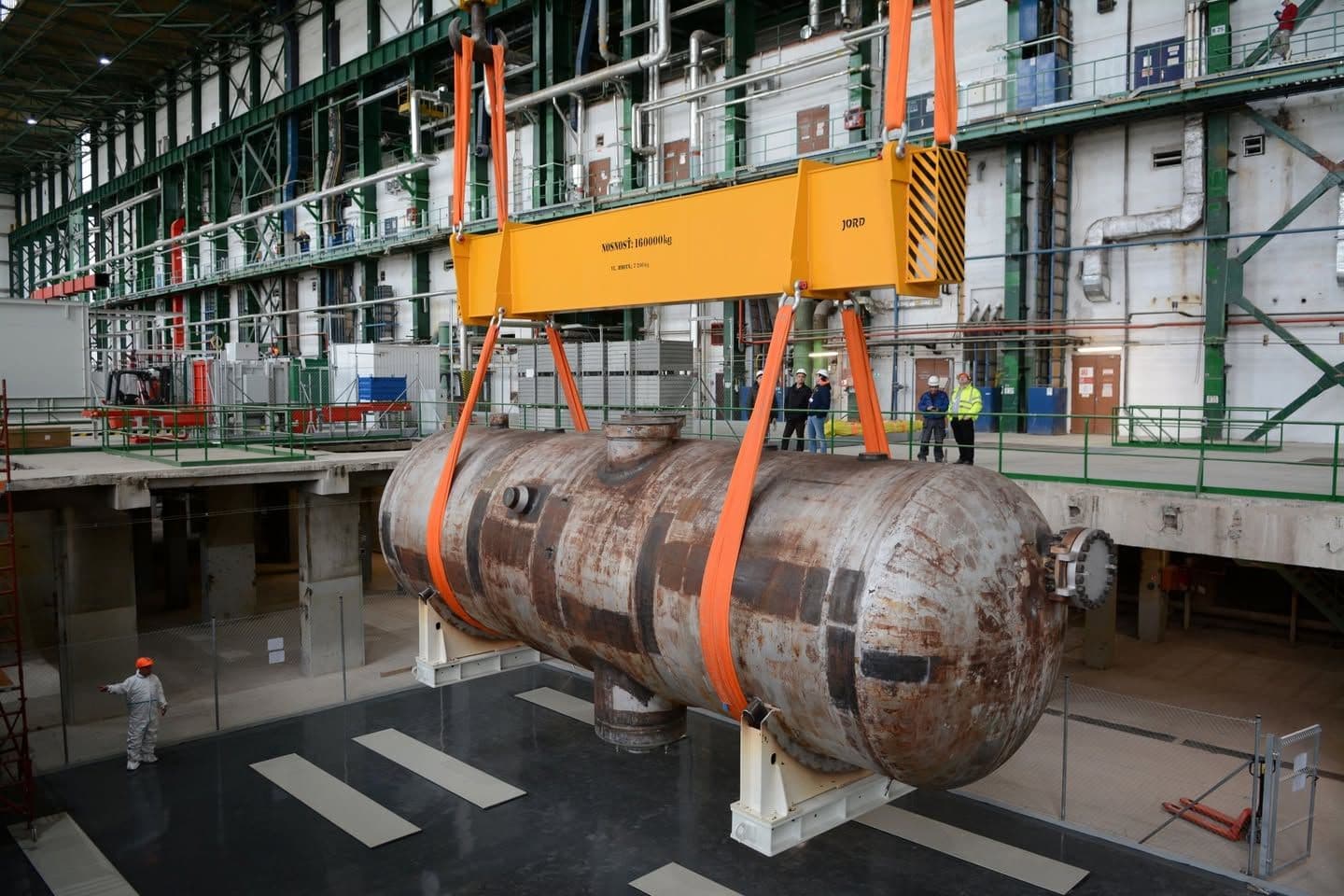

Hodosy补充说,斯洛伐克已成功完成Bohunice V1核电站多项具有挑战性的操作,包括反应堆压力容器、蒸汽发生器和主循环泵等大型部件的去污和破碎。采用现代技术后,约98%的金属材料被清理用于回收或进一步利用。Hodosy表示,退役工作正按照计划进度和预算进行。
目前工作已完全转向常规土木工程、建筑物拆除和场地清理。国营的核能和退役管理局(JAVYS)正在管理最后任务,以解除场地标准辐射监管并完成全面的棕色地带再开发。该项目继续通过欧洲复兴开发银行(EBRD)管理的Bohunice国际退役支持基金(BIDSF),获得欧盟和国际捐助者的资助。
欧盟委员会负责核能、安全和ITER项目的副总干事Jan Pánek指出,NDAP委员会汇集了所有欧盟成员国的代表,以监测欧盟共同资助的斯洛伐克、保加利亚和立陶宛的核电站退役项目。他强调,Bohunice项目已积累了大量专有技术,可供其他国家利用。他表示:“Jaslovske Bohunice计划将产生约30项具体专有技术成果,将使其他运营商能够规划各自核电站的退役工作。”
JAVYS董事会主席Peter Gerhart表示,该公司至今已实施了60多个与V1核电站退役相关的项目,截至2025年底,该项目总支出达8.91亿欧元(10.36亿美元),其中欧盟委员会将提供5.17亿欧元以上。回收了近20万吨材料,同时处理了超过1.3万吨放射性废物。
