俄BN-1200M快堆施工场地准备进展
摘要
俄罗斯 Beloyarsk 核电站5号机组 BN-1200M 钠冷快堆的施工场地准备取得进展。自2025年7月起已移除140多万立方米土壤,清理面积约等于11个足球场。施工面临处理遗留岩层的挑战,使用采矿技术破碎超过20吨的巨型岩石。计划2026年秋季完成准备工作,2027年开始反应堆建筑基础混凝土浇筑。同时推进后续设计文件和工程勘测工作。

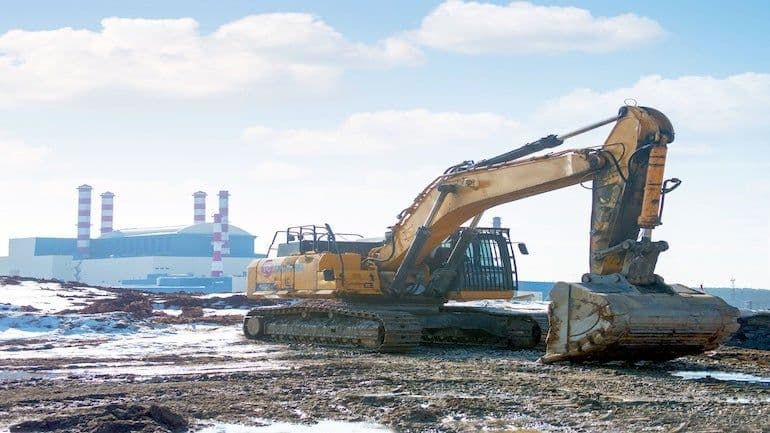

俄罗斯 Beloyarsk 核电站5号机组 BN-1200M 钠冷快堆的施工场地准备工作正在推进。自2025年7月开始土壤清理以来,已从施工现场移除了超过140万立方米的土壤。清理出的区域面积大约相当于11个国际标准足球场。
开挖工作的一个特点是开发了先前机组建设后残留的岩层。一些巨型岩石的重量超过20吨。为破碎大块岩石,采用了通常用于采矿采石的技术:动能和液压破碎锤,以及 RIF(无线电脉冲破碎)装置。
“准备工作将于2026年秋季完成,”Beloyarsk 5号机组施工总监、ASE(Rosatom 的子公司)Beloyarsk 分部主任 Dmitry Priymak 指出,“同时,我们计划开始建造安装基地,并确保具备进行钻孔和爆破作业的条件。在 BN-1200M 反应堆建筑基础底板上开始浇筑混凝土的施工计划于2027年启动。”
在场地准备工作的同时,后续施工阶段的设计文件正在编制,工程勘测也即将完成。
