气-核转换模式为AI数据中心供电
摘要
Blue Energy、GE Vernova与Crusoe合作推进气-核转换模式,通过先部署天然气发电再过渡到小型模块化反应堆,为AI数据中心提供稳定清洁电力。该模式旨在解决核能项目融资僵局和建设周期长的问题,通过预制化制造和分阶段建设降低成本与风险,并依赖NRC审批顺序创新来加速部署。

Blue Energy、GE Vernova和Crusoe正在推进一种气-核转换模式,将天然气与小型模块化反应堆(SMR)相结合,为AI数据中心提供稳定电力,同时降低核能融资风险。
在最近的一次能源会议上,电力行业利益相关方一致认为,即将涌现的大规模超大规模数据中心将需要大量清洁、稳定的电力容量。尽管核能看起来是最可行、相对成熟且可持续的大规模建设选项,但每一次核能复兴尝试都因建设周期长、进度不确定和资本成本高而受挫,这使得工程、采购和施工(EPC)承包商难以在大型项目上签订固定价格合同。
这一难题的核心是融资僵局——即由谁最终承担成本超支和进度风险——据Blue Energy首席执行官兼联合创始人Jake Jurewicz称,这导致大多数新建核能容量未能走出图纸阶段。“现在,每个人都对核能感到兴奋,但超大规模数据中心运营商不愿承担成本超支风险,公用事业公司不愿承担成本超支风险,政府也不愿承担成本超支风险,”他在3月份表示。“必须有人找出真正可以分配风险的地方。”
过去一年中,出现了一个有趣的趋势,少数开发商已着手通过分阶段模式将天然气与核能相结合来解决这一僵局,这种模式承诺在不牺牲长期清洁能源路径的情况下提供近期电力。2025年1月,Oklo和RPower公布了一个三阶段模式,在大约24个月内部署RPower的天然气发电机,然后过渡到Oklo的Aurora Powerhouse。Oklo后来通过2025年7月与Liberty Energy的联盟扩展了这一战略,该联盟将在核能基荷电力之前,将Liberty的Forte天然气发电平台引入大型数据中心和工业客户。
在迄今为止最新、或许也是最引人注目的合作中,Blue Energy和GE Vernova于2026年5月宣布了一项2.5吉瓦的合作项目,以推进被两家公司描述为世界首座气-核联合电站的项目。该项目计划选址于德克萨斯州Victoria港的一处厂址——并需在2027年做出最终投资决定——合作旨在将Blue Energy的预制化建设模式和项目融资方式与两台GE Vernova 7HA.02燃气轮机和最多五台GE Vernova Hitachi Nuclear Energy(GVH)的BWRX-300小型模块化反应堆(SMR)相结合。
为支持项目推进,两家公司签署了2029年交付两台7HA.02燃气轮机的预留产能协议,这两台机组预计最早于2030年提供约1吉瓦电力,随后在其蒸汽供应切换并提升至约1.5吉瓦核能电力时,BWRX-300最早于2032年投运。
为天然气桥梁融资Blue Energy表示,选择Victoria港厂址的部分原因是其驳船运河通道适合重型模块运输,但也因为它建立在Exelon Nuclear Texas Holdings早期工作的基础上,后者曾于2008年为同一块1.15万英亩的土地提交了建造和运营联合执照申请,随后在2010年撤回该申请转而申请早期厂址许可证,最终在2012年因低天然气价格使商业核能变得不经济而完全放弃了该努力。值得注意的是,Exelon曾计划建造两台1.53千兆瓦电功率的GVH经济简化沸水堆(ESBWR)——BWRX-300正是从该设计衍生而来。Jurewicz在3月份表示,此前的努力留下了大量的厂址工作,包括约1亿美元的投资和一份进展深入的早期厂址许可证记录。至关重要的是,“社区非常支持,”他说。
Blue Energy成立于2023年,总部位于马里兰州Chevy Chase,是一家源自麻省理工学院核科学与工程系的可融资、预制化核电站开发商。该公司于2024年10月结束隐身模式,完成了由Engine Ventures和At One Ventures共同领投的4500万美元A轮融资,Angular Ventures、Tamarack Global、Propeller Ventures、Starlight Ventures和Nucleation Capital也参与了投资。
其核心创新是一种与反应堆类型无关的模块化电站架构,将大量核能建设从现场转移到制造场和现有船厂的集中化制造,借鉴了液化天然气(LNG)、海上油气和海上风电的交付实践。Blue Energy表示,主要模块可以预制并通过驳船运至运行厂址,从而减少建设管理费用,提高劳动生产率,并增加固定价格合同的可能性。该公司曾表示,其模式可将核电站成本从超过1万美元/千瓦降至约2千美元/千瓦,并将建设时间从大约十年缩短至两年。后来的公司材料则瞄准了更雄心勃勃的48个月或更短的气-核转换通电时间目标。

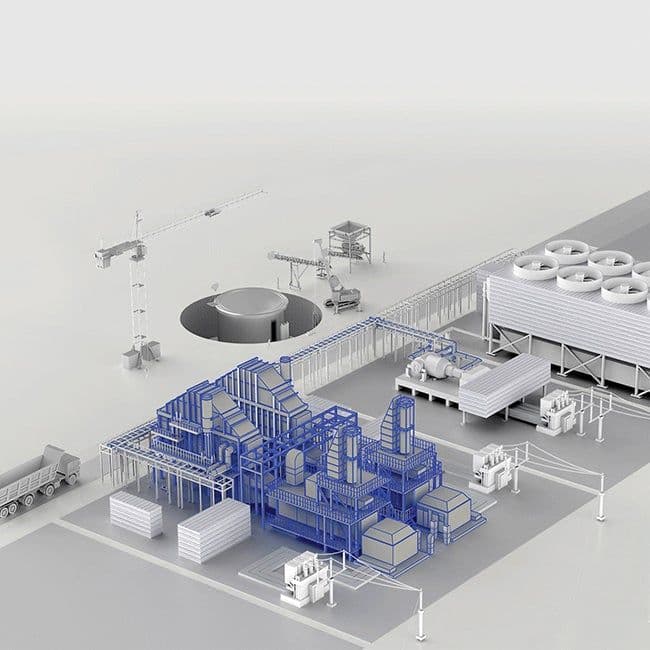

[图片:Blue Energy的气-核电站概念旨在通过将早期电力交付与后期核岛完工分离来降低新建核能的风险。该公司表示将融资、建设、拥有并运营这些电站,利用制造场和船厂建设来支持固定价格合同,而工业客户则通过长期、风险管理的购电协议购买稳定、可调度的基荷电力。来源:Blue Energy]
该公司的首个重要客户可能是Crusoe,这是一家以能源为先的AI基础设施公司,开发超大规模“AI工厂”,运营云平台,并日益将其数据中心增长与专用能源供应绑定。2026年6月,Crusoe表示其已签约的AI基础设施容量在数据中心项目和云容量方面已达到4.9吉瓦,而其总开发管线——包括已签约项目、正在积极进行租户谈判的厂址以及处于高级开发阶段的厂址——超过40吉瓦。
这家总部位于丹佛的公司的建设布局包括Stargate,这是位于德克萨斯州Abilene的1.2吉瓦AI数据中心园区,为Oracle建造,目前已有两栋建筑投入运营,另有六栋在建。该公司还在Abilene为微软破土动工了第二个900兆瓦园区,签约在德克萨斯州再建两个大型园区,在密苏里州建第五个园区,并公布了与Tallgrass在怀俄明州计划建设的1.8吉瓦数据中心项目。Crusoe表示,每个园区都配有根据该地点的能源资源和厂址要求量身定制的专用电力战略。
2025年10月,Blue Energy和Crusoe宣布建立战略合作伙伴关系,在德克萨斯州Victoria港开发一个由核能驱动的AI数据中心园区。根据协议,Blue Energy获得了一块厂址,用于设计、开发和运营一座高达1.5吉瓦的先进核电站,该电站将向Crusoe在Calhoun县规划的1.6千英亩园区附近开发的AI工厂供电。值得注意的是,Crusoe表示选择该园区厂址是因为其靠近现有和规划的输电线路、光纤网络以及美国最大的天然气管道系统之一。当时,两家公司表示,Blue Energy的气-核转换最早可在2028年向Crusoe园区供电,并预计在2031年过渡到核能发电。后来与GE Vernova的合作则着眼于最早2030年提供燃气发电,但核能发电最早在2032年。
