美燃气转核能项目启动许可
摘要
Blue Energy向美国核管会提交德克萨斯州燃气转核能项目建造许可证申请第一部分。项目拟先安装燃气轮机,到2030年供电约1 GWe,随后增设最多5座BWRX-300小堆,总装机容量达2.5 GWe,主要为附近AI数据中心园区供电,申请第二部分预计于2027年末提交。

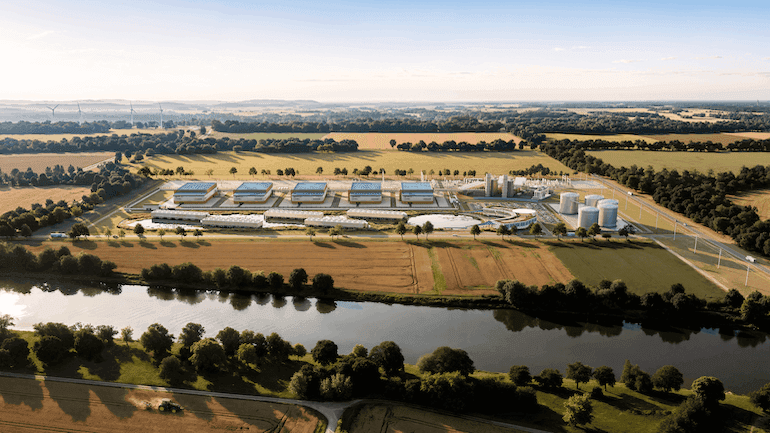

美国初创企业Blue Energy已向美国核管会(NRC)提交其位于德克萨斯州(Texas)Port of Victoria的燃气转核能项目建造许可证申请第一部分。该电站按混合型电站设计。为满足近期能源需求,该园区将从2028年开始首先使用天然气供能。此后,相关基础设施将无缝转换为核能设施。
该厂址将首先安装两台高效GE Vernova 7HA.02燃气轮机,到2030年提供约1 GWe电力。这使项目能够在核能基础设施接受审查和建设期间迅速发电并获得收入。该综合设施将从2032年前后开始逐步转向核能基荷电力,并增设最多5座通用电气日立核能公司BWRX-300小型模块化反应堆(小堆),新增1.5 GW装机容量。这些反应堆最终将使用最初为燃气轮机建设的同一套电站公用设施(BOP)。
现已提交的申请第一部分重点寻求批准早期天然气基础设施以及反应堆的初始基础工程。第二部分预计将在收集整整一年的厂址特定环境数据后,于2027年下半年提交。通用电气日立核能公司为Blue Energy本次申请提供了信息支持。规划总装机容量预计为2.5 GWe,所发电力将主要供给基础设施开发商Crusoe附近占地1,600公顷的AI数据中心园区。
申请第一部分聚焦厂址首座核电机组,具体请求获准开展早期、有限的厂址活动,包括为容纳首座小堆而实施的深基础和竖井工程。申请还寻求批准调整后的建设顺序,即首先建设天然气基础设施和电站公用设施。Blue Energy希望环境报告得出结论,认定天然气设施占地不会对当地野生动物、部落土地或历史遗址产生显著影响。
由于NRC要求提供完整一个日历年的厂址特定环境和岩土工程现场数据,Blue Energy正采取分阶段方式。该公司预计在作出最终投资决定后,于2027年末提交建造许可证申请的第二部分。内容广泛的申请及配套技术资料由Blue Energy监管团队会同该公司的工程、财务和环境团队及其他专家编制;监管团队成员合计拥有超过80年的NRC核安全许可经验。
Blue Energy首席执行官兼联合创始人Jake Jurewicz表示:“这是一项严肃的工作,由严谨的专业人士为一个重要项目完成。这是建设世界首座燃气转核能电站、并证明Blue Energy能够以尽可能安全、快速且最具可扩展性的方式建设核电的又一重大进展。Blue Energy拥有一支世界一流的团队,他们以世界一流的速度编制了这份全面且具有前瞻性的申请。我们期待完成核安全许可流程,以便建设这座开创性的燃气转核能电站,并展示世界首个采用项目融资模式的核电产品。”
该申请建立在Blue Energy过去一年取得的成果之上。·2025年12月,NRC批准了Blue Energy的核安全许可专题报告,该报告支持公司以创新方式调整核电站主要建设阶段的顺序,这一方式已纳入此次申请。该公司还筹集了超过4亿美元资金,其中包括Constellation Technology Ventures等公司的重要战略投资。
8月,Blue Energy宣布与GE Vernova和通用电气日立核能公司签署“项目加速协议”,以推动其燃气轮机和小堆在德克萨斯州燃气转核能项目中的部署。此前在9月,Blue Energy聘请Societe Generale协助设计和安排该项目的融资结构。
