孟加拉国首座核电站临界
摘要
孟加拉国Rooppur Nuclear Power Plant首台机组实现自持核链式反应,正式达到临界状态,计划于11月20日开始发电。机组将在完成设备、安全及最低可控功率试验后逐步提升功率并接入国家电网。该项目共建设两台机组,初始运行寿期均为60年。

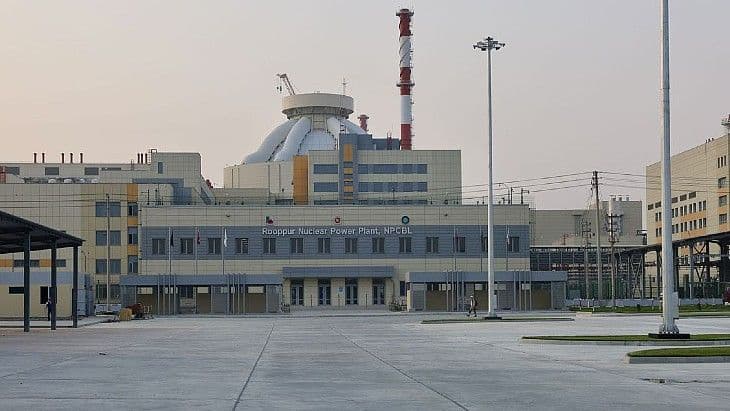

孟加拉国Rooppur Nuclear Power Plant首台机组于10月11日星期日15时34分达到临界状态,即实现自持核反应。
这一里程碑是在该国国家原子能监管机构批准启动后第三天实现的。
该项目官方Facebook账号发布声明称:“这一成就是孟加拉国科学技术进步和国家能源安全方面迈出的重要一步。Rooppur Nuclear Power Plant将在加强国家能源安全、推动发电结构多元化以及促进低碳燃料体系发展方面发挥关键作用。
“达到规定准则后,将完成试验和安全验证工作,并对反应堆在最低可控功率下运行进行试验。如果后续试验顺利完成,将逐步推进向国家电网供电的相关工作。”
该机组启动前,Rosatom总经理Alexey Likhachev与孟加拉国科技部长Fakir Mahbub Anam于星期五在莫斯科(Moscow)举行了会谈。
(图片:Rosatom)
据俄罗斯国家核能公司的内部刊物Strana Rosatom报道,该机组计划于11月20日开始发电。
在此之前,将开展一系列试验和检查,以确保所有设备和系统均按设计运行。此后,在开始发电前以及随后分阶段提高功率输出的过程中,还将开展进一步的试验和检查。
达到临界状态意味着反应堆已实现持续的核链式反应:每次裂变事件,即燃料中的一个铀原子发生分裂时,都会释放足够数量的中子,从而维持连续反应。
背景2011年2月,俄罗斯Rosatom签署协议,为Bangladesh Atomic Energy Commission在距首都达卡(Dhaka)约160公里的Rooppur建造两座反应堆。项目初始合同价值126.5亿美元,于2015年12月签署。2016年6月,Bangladesh Atomic Regulatory Authority为Rooppur Nuclear Power Plant颁发首份厂址许可证,允许启动包括地质勘察在内的厂址前期工程。
第一台机组于2017年11月开工建设,第二台机组于2018年7月开工建设。两台机组的初始运行寿期均为60年,并可再延长20年。
首批核燃料于2023年10月运抵厂址,Rooppur厂址由此获得核设施地位。去年3月,Rooppur 1号机组完成汽轮机安装,并完成用于检查一回路系统和设备的水压试验,随后又进行了热态功能试验。今年4月16日,Bangladesh Nuclear Regulatory Authority颁发运行许可证。5月,孟加拉国首座核电站反应堆完成163组核燃料组件的装载工作。
与此同时,Rosatom于10月12日星期一宣布,JSC Rosatom Automated Control Systems已完成Rooppur Nuclear Power Plant第一和第二台机组自动化过程控制系统的安装。Likhachev表示:“Rooppur Nuclear Power Plant不仅是俄罗斯联邦与孟加拉人民共和国之间规模最大的合作项目,也是我们应用现代自动化和控制技术的旗舰项目。这是Rosatom首座实施Operator Information Support System的海外电站。该系统可增加响应时间并降低运行成本。”
