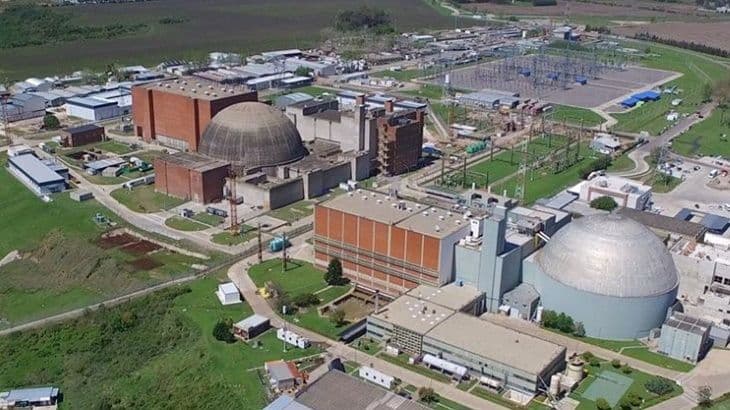

阿根廷Atucha II核电站获十年运行许可证
摘要
阿根廷核监管局将Atucha II核电站运行许可证续期至2036年5月,经过技术文件提交和监管评估。该重水堆始建于1979年,历经停工和延期,2014年首次临界,2015年满功率运行。近年因反应堆支撑问题经历停运维修,在完成安全改进措施后于2023年重新投运。

阿根廷核监管局已将Atucha II核电站的运行许可证更新至2036年5月。
更新过程包括提交技术文件,以及监管评估和检查,旨在核实满足确保该电站在未来10年期间安全可靠运行的条件。
Nucleoeléctrica公司总裁胡安·马丁·坎波斯表示:“此次许可证更新代表着对Nucleoeléctrica公司为确保安全、可靠运行并符合最高监管标准所开发的技术和运营能力的认可……这一新的许可证有效期使我们能够进一步巩固Atucha II在阿根廷能源系统中的战略作用,并在全球能源需求不断增长的背景下规划国家核能部门的发展。”
背景
Atucha II是一座693兆瓦的重水堆,于1979年订购。它是西门子设计,是Atucha第一台机组的放大版本,由阿根廷国家原子能委员会和德国西门子-电站联合公司的合资企业于1981年开始建造。然而,由于缺乏资金,工程进展缓慢,并于1994年停工,当时电站已完成81%。
1994年,阿根廷Nucleoeléctrica公司成立,接管了CNEA的核电站并监督Atucha II的建设。2003年,完成Atucha II的计划提交给了政府。政府于2006年8月宣布了国家核能部门的战略计划,包括完成Atucha II。该机组实际上于2011年9月完工。2014年6月初实现首次临界,当月晚些时候并网,并于2015年2月达到满功率运行。
2015年12月,阿根廷核监管局(ARN)授予了Atucha II有条件运行许可证至2016年5月,并在完成测试、培训和其他行动计划后,于2016年5月26日颁发了首份为期五年的许可证。第一次为期两年的延期于2021年5月批准,但由于发现反应堆四个内部支撑中的一个已脱离设计位置,该机组从2022年10月起停运维修。
这导致阿根廷核监管局在2024年5月26日之前进行了第二次短期延期,以便阿根廷Nucleoeléctrica公司能够“实施纠正性改进措施”。在核实阿根廷Nucleoeléctrica公司“符合既定安全要求”实施了这些措施后,监管机构于2023年8月授权该机组在停运10个月后重新投入运行。2024年3月,该机构向阿根廷Nucleoeléctrica公司颁发了Atucha核电站第二台机组的新许可证,有效期至2026年5月26日,标志着其进入商业运行第十年。
