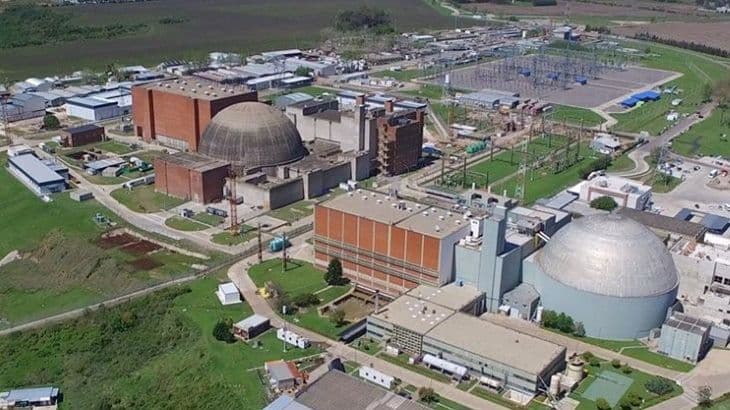

阿根廷Atucha I核电站延寿项目进展顺利
摘要
阿根廷Atucha I重水堆延寿项目第一年完成44%进度,总投资4.63亿美元。该项目涉及关键系统现代化和流程优化,旨在延长电站20年运行寿命。阿根廷已建立重水堆供应链经验,类似翻新工程将创造2000个工作岗位。

阿根廷核电公司(Nucleoeléctrica Argentina)表示,在Atucha I核电机组停运进行延寿工作的第一年中,该项目已完成44%的进度。
该公司表示,在"现代化关键系统和优化关键流程"方面取得了"显著进展"。"这项工作将确保在翻新完成后,Atucha I能够继续安全高效运行,加强核能作为国家发展基础能源的贡献"。
Atucha I是一座362 MWe的重水堆,于1974年投入商业运行,其运行许可证的设计寿命为32等效满功率年。该延寿项目被视为阿根廷最重要的基础设施项目之一。
其运行许可证的首次延期始于2018年,当时达到了最初的32年期限。
修改后的运行许可证期限相当于5年满功率运行,或从2014年起10年,于2024年9月29日到期,此时开始了当前计划的30个月停运期。
阿根廷核电公司在2023年启动债券销售融资轮时,将翻新计划的成本定为4.63亿美元,用于支付长期运行(LTO)成本和乏燃料干式贮存设施的建设费用。
背景
Atucha I由KWU设计和建造,KWU是德国西门子和AEG的合资企业。随着时间的推移,KWU完全由西门子拥有,随后被出售给法国Areva的反应堆业务部门,该部门现由EDF拥有并以Framatome名义交易。然而,阿根廷现在拥有自己的重水堆经验供应链,于2016年完成并投运了类似的Atucha II反应堆。
像Atucha I这样的重水堆进行翻新已成为常见做法,通常涉及更换压力管和燃料通道,以实现再运行20年。阿根廷核电公司在停运前表示,现代化"电站所有流程和系统"将创造2000个工作岗位。
