华龙一号安全壳模块吊装完成
摘要
HPR1000(华龙一号)反应堆采用双层安全壳结构,太平岭核电厂3号机组首台安全壳模块吊装成功,标志着核岛模块化施工技术的稳步推进。太平岭核电厂计划建设6台华龙一号机组,1号机组将于今年启动,3号和4号机组已获批准建设。

HPR1000(华龙一号)反应堆设计采用了双层安全壳结构。安全壳的主要功能是确保反应堆厂房的完整性和密封性,并在放射性物质包容方面发挥关键作用。

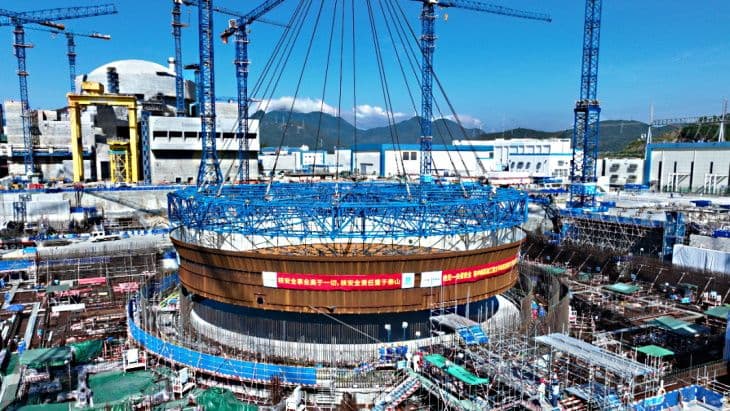

底封头模块的36个钢制子模块在厂外预制完成后运输至施工现场并进行焊接。这一完成后的模块直径约43米,高度6米,重量超过130吨,采用2000吨履带式起重机吊装就位。
中国广核集团(CGN)表示,太平岭3号机组首台安全壳模块的吊装标志着太平岭核电项目核岛土建模块化施工技术的稳步推进,为后续核岛土建工程的高质量建设奠定了坚实基础。
位于广东省的太平岭核电厂最终将建设6台华龙一号机组。1号和2号机组分别于2019年和2020年开工。1号机组计划于今年晚些时候启动,2号机组则预计于2026年投入运行。
2023年12月29日,中国国务院批准了该项目的二期工程(3号和4号机组)。上个月,太平岭3号机组反应堆厂房的首批安全相关混凝土已完成浇筑。
