阿库尤核电站2号机组完成安全壳穹顶吊装
摘要
土耳其首座核电站阿库尤核电站2号机组完成内部安全壳穹顶吊装,标志着反应堆厂房主体结构完工。该穹顶重约215吨,由重型履带起重机历时七小时完成安装,约40名专业人员参与作业。后续将进行穹顶与筒体焊接及安全壳混凝土施工。该电站采用双层安全壳设计,最终将容纳四台VVER-1200反应堆,1号机组预计2025年投运。

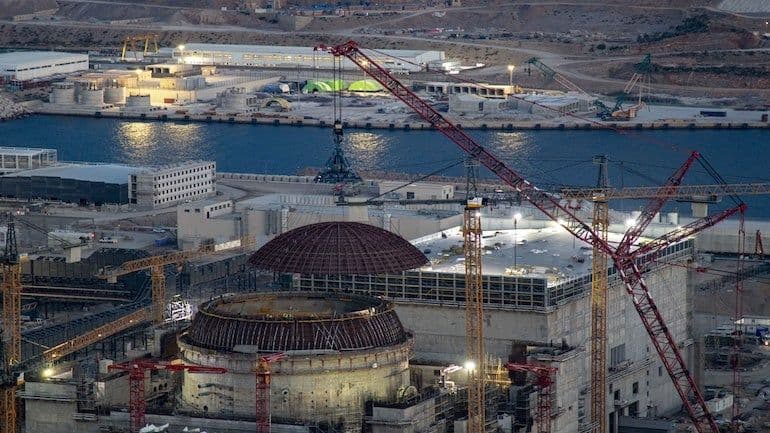

土耳其在建的阿库尤核电站2号机组已完成内部安全壳(VZO)穹顶的安装。这标志着反应堆厂房主体结构完工。VZO半球形穹顶由15个采用特殊结构钢制成的安装段组成,现场组装耗时约四个月。为吊装该结构,专门设计了一套考虑穹顶几何形状和重量的专用吊梁。
穹顶的吊装就位工作耗时约七小时,由一台重型自行式履带起重机完成。约40名专业人员参与了此次作业,负责金属结构的吊索系挂、固定、平衡以及就位引导和紧固。
VZO由七层组成。第七层(穹顶)重约215吨,吊装时包括焊接其上的导线工作平台和喷淋系统在内的结构总重超过250吨。该部件的固定、提升和移动使用一套重66吨的专用吊梁进行,从而能够精确调整连接在起重机上的结构位置。
项目公司阿库尤核能公司总经理Sergei Butskikh表示:“内部安全壳穹顶的安装是反应堆厂房建设中技术最复杂、最关键的作业之一。施工安装团队为此准备了数月。这涉及大量工作——制造、通过公路和海运将VZO分段运至现场、结构的大件组装、部件焊接以及吊装准备。此次作业的成功完成是数百名专业人员——工程师、安装工、焊工、吊装工、起重机操作员及其他专业人员——共同努力的成果。”
施工方接下来将焊接穹顶与VZO圆柱形筒体,形成反应堆隔间的密封空间,并继续开展安全壳的钢筋绑扎和混凝土浇筑工作。
阿库尤反应堆采用双层安全壳系统。VZO由确保反应堆隔间密封性的钢衬里和特种混凝土组成。它确保反应堆隔间的稳定性,并作为管道贯穿件和环形吊车的支撑。外安全壳(NZO)由钢筋混凝土构成,设计用于抵御任何极端外部影响。
阿库尤核电站是土耳其首座核电站,最终将容纳四台俄罗斯设计的VVER-1200反应堆。1号机组于2018年4月浇筑第一罐混凝土,2号机组于2020年6月,3号机组于2021年3月,4号机组于2022年7月。Rosatom正按照建设-拥有-运营模式建造这些反应堆。1号机组预计于2025年投入运营。7月,阿库尤核电站报告称,1号机组已安装的设备和系统约70%已完成调试。
