Rosatom总经理访问土耳其Akkuyu核电站
摘要
Rosatom总经理访问土耳其Akkuyu核电站,检查VVER-1200反应堆建设进展。1号机组计划今年投运,已完成冷热态调试准备。土耳其公司表现出投资兴趣,正在讨论参股事宜。同时建设的还有容纳8000名操作员的新城镇,包含完整的社会基础设施和抗震节能设计。项目采用建造-拥有-运营模式,四台机组分别于2018-2022年间开始建设。

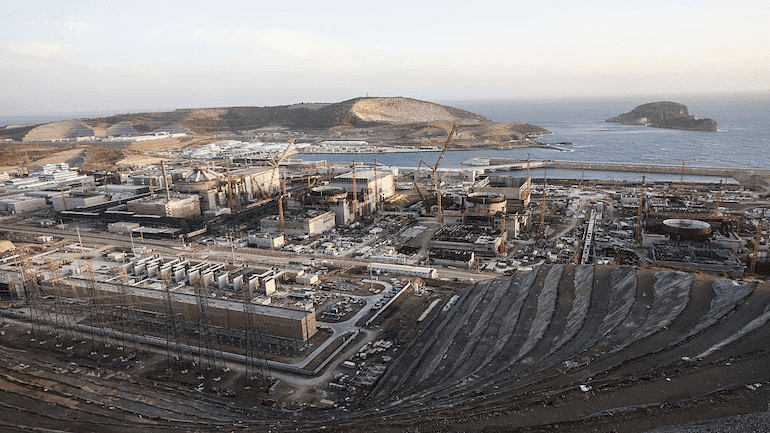

Rosatom总经理Alexey Likhachev对正在土耳其建设的Akkuyu核电站进行了工作访问。该电站最终将安装四台俄罗斯设计的VVER-1200反应堆。1号机组的第一罐混凝土浇筑于2018年4月进行,2号机组在2020年6月,3号机组在2021年3月,4号机组在2022年7月。Rosatom正在按照建造-拥有-运营模式建造这些反应堆。所有四个机组设施、辅助结构以及为电站操作员新建的城镇工作都在继续进行。1号机组计划于今年晚些时候投入运行。
Likhachev视察了1号机组的工程进展。他的代表团包括项目公司Akkuyu Nukleer的董事会主席Anton Dedusenko、公司总经理Sergei Butskikh以及第一副总经理兼技术总监Andrey Zhukov。
“我们正在朝着今年的主要任务努力——确保第一台机组实现向启动及随后运行阶段的过渡,”Likhachev说。“装载燃料组件模拟体的关键事件——冷热态调试试验的准备工作正在完成中。”他补充说,土耳其公司有兴趣参与该项目的股份。“现在土耳其公司方面对进入该项目表现出浓厚兴趣。这是由于有机会参与发电并获得利润。我已与多家土耳其公司就其参与授权资本的参数展开了实质性讨论。这是严肃的、大量的工作。土耳其的合作伙伴对我们来说极其重要,不仅在建设和调试阶段,而且在发电机组整个可能长达100年的寿期内都是如此。”
在访问了第一期启动工程的主要设施后,Likhachev与Akkuyu Nukleer负责人及项目主要承包商举行了工作会议。“当然,任何项目的主要价值都在于人,我们的员工,俄罗斯和土耳其的公民,”他说。“目前正在准备可容纳8,000名操作员的城镇的安置工作。它包含了组织住房、公共和社会基础设施的最佳实践:幼儿园、学校、公共空间。”
随后他参观了位于核电站建设厂址50公里外的城镇,那里作为第一阶段的一部分,48栋住宅楼、一所学校、一个幼儿园、所有必要的社会基础设施设施和公共服务系统正在准备交付。
运营人员居住城镇的建设于2023年2月开始。这个占地约80公顷的项目分三个阶段实施。第一阶段包括交付816套公寓、一所可容纳1,000个位置并配有体育中心和室内游泳池的学校,以及一个可容纳450个位置的幼儿园。作为第二阶段的一部分,正在建造732套公寓,而第三阶段的1,100套公寓已获得土地使用许可。医疗中心、药房、商业场所、公共和休闲空间(包括公园区域)将设在该区域内。该城镇配备了自主工程基础设施——具有完全备用电源的电力供应、自有的供水水源和处理设施,以及每栋住宅楼的锅炉房。采用的建筑和工程解决方案旨在提高建筑的抗震性和能源效率。
