阿库尤核电站建设取得重要进展
摘要
土耳其阿库尤核电站1号机组非能动热导出系统安装完成,4号机组蒸汽发生器已制造。电站将建四台俄罗斯VVER-1200反应堆,1号机组计划2026年底投运。SPOT系统基于自然循环原理运行,无需电力或人工干预。与此同时,俄罗斯Atommash工厂完成4号机组主要设备生产。土耳其表示项目资金已落实,并就第二座核电站与多国进行技术合作探讨。

在土耳其正在建设的阿库尤核电站1号机组反应堆厂房穹顶上,非能动热导出系统的部件安装已经完成,同时,4号机组的蒸汽发生器也已制造完毕。该电站最终将容纳四台俄罗斯设计的VVER-1200反应堆。1号机组的第一罐混凝土浇筑于2018年4月进行,2号机组在2020年6月,3号机组在2021年3月,4号机组在2022年7月。Rosatom正按照“建设-拥有-运营”模式建造这些反应堆。四个机组及其辅助结构的建设工作持续同步推进。

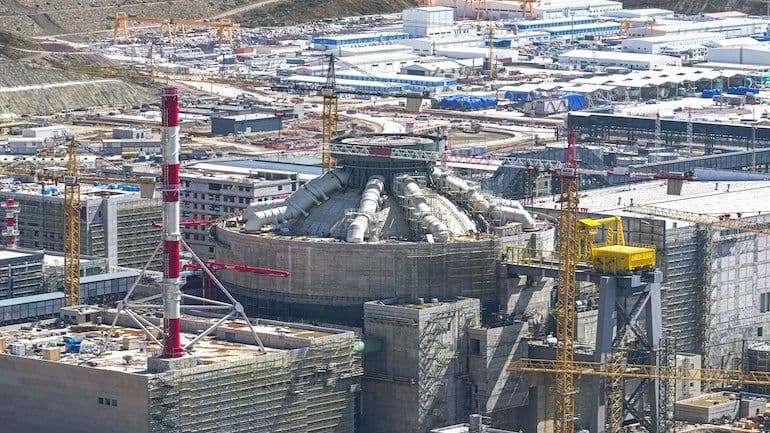

对于计划于2026年底投运的1号机组,SPOT(非能动热导出系统)的安装是最后阶段的作业之一。专家们逐步安装了导流板、热交换器、电磁设备——总计约90个设备部件和建筑结构。空气管道安装在穹顶上,SPOT楼层板也已浇筑完毕。
“我们已完成首个发电机组非能动热导出系统结构的安装。这是专家们数月协调工作的成果,也是机组启动准备工作的关键阶段,”项目公司阿库尤核能公司总经理Sergei Butskikh表示。“SPOT是现代VVER-1200反应堆发电机组众多安全系统之一。该系统基于自然物理过程运行,无需电源供应或操作员干预。”
SPOT由四个独立通道组成,每个蒸汽发生器对应一个通道。每个通道包括两个热交换器、蒸汽-冷凝液管道以及带有闸门和调节器的空气管道。该系统基于自然循环原理运行:空气进入热交换器,被加热后通过空气管道上升到反应堆厂房穹顶上的出口集管,随后返回大气,从而冷却反应堆舱室。该系统设计用于在电源不可用时,长期将堆芯热量导出至大气。该系统最初安装在作为阿库尤参考电站的新沃罗涅日核电站的新机组上。
与此同时,在俄罗斯罗斯托夫地区的沃尔戈顿斯克Atommash工厂(Rosatom机械制造部门的一部分),4号机组的一套蒸汽发生器及内部设备的生产工作已完成。每台蒸汽发生器重340吨,长14米,直径4米。
“完成阿库尤核电站4号机组主要设备重要部分的生产是我们团队及合作伙伴协调工作的优异成果,”Atommash厂厂长Maxim Zhidkov表示。“我们视此项目不仅是履行合同,更是对加强国际合作的贡献,且不仅限于能源领域。我们为Atommash的产品将成为土耳其首座核电站的一部分而感到自豪,它们将为数百万人提供可靠的清洁能源。”
土耳其能源部长Alparslan Bayraktar告诉记者,土耳其在实施阿库尤核电站项目上与俄罗斯没有问题。“第一和第二发电机组的资金已确保到位。我们与俄罗斯正朝同一方向前进,”他表示。他提到,俄罗斯对在黑海地区锡诺普省建设第二座土耳其核电站的项目表现出兴趣。“俄罗斯对锡诺普也表现出浓厚兴趣,”他补充道,土耳其正与中国、韩国和加拿大就该项目开展合作,并正在考虑“替代国家和技术”。
