阿库尤核电站安装巨型发电机定子
摘要
土耳其阿库尤核电站2号机组汽轮机大厅成功安装重达437吨的汽轮发电机定子,这是核电站最重部件之一。项目采用BOO模式,由Rosatom建设4台VVER-1200反应堆。1号机组预计2026年投运,届时整个4800兆瓦电站将满足土耳其约10%电力需求。目前四个机组均在建设中,4号机组已于2022年7月浇筑第一罐混凝土。

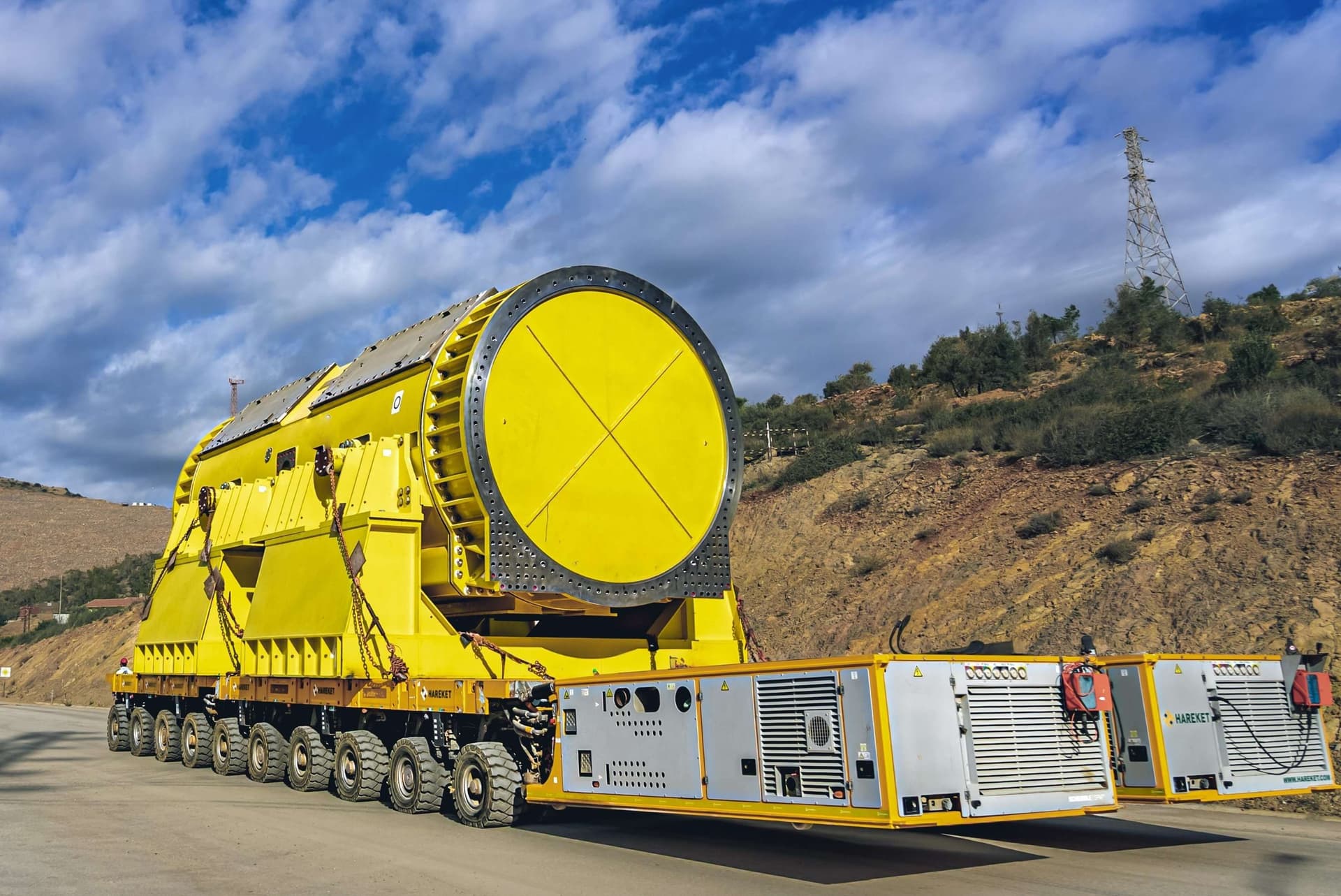

土耳其阿库尤核电站2号机组重达437吨的汽轮发电机定子通过专用轨道运输后被吊装至汽轮机大厅就位。
Rosatom表示,这台长12米、直径4.2米的发电机定子是核电站最重部件之一,准备工作包括加固汽轮机大厅地板。
(图片:阿库尤核电站)
使用液压吊装系统将其吊装至地面以上18.5米的预设位置。
(图片:阿库尤核电站)
阿库尤核电公司首席执行官Sergei Butskikh表示:“1号机组调试工作持续进行,同时其他机组同步开展施工安装作业。在专业从事运输吊装作业的土耳其公司协助下,我们完成了2号机组汽轮发电机定子运输吊装至设计标高,并安装至预设位置。至此,汽轮机大厅正逐步从施工阶段转向汽轮机设备安装阶段,同时为后续安装调试工作留出必要余量。”
(图片:Rosatom)
背景信息
位于南部梅尔辛省的阿库尤是土耳其首座核电站。Rosatom正以BOO(建设-拥有-运营)模式建设4台VVER-1200反应堆。根据2010年俄罗斯联邦与土耳其共和国政府间协议条款,核电站首台机组必须在获得所有建造许可后七年内投入运行。
1号机组建造许可证于2018年颁发,同年启动施工。2023年4月核燃料运抵现场。土耳其核监管机构于2023年12月批准1号机组投运,2024年2月宣布反应堆厂房已完成受控组装准备,发电机定子也已安装至预设位置。
1号机组目标在2026年接入土耳其能源系统。待4800兆瓦电站全面建成后,预计可满足土耳其约10%电力需求。目前四个机组均在建设中,4号机组已于2022年7月浇筑第一罐混凝土。
