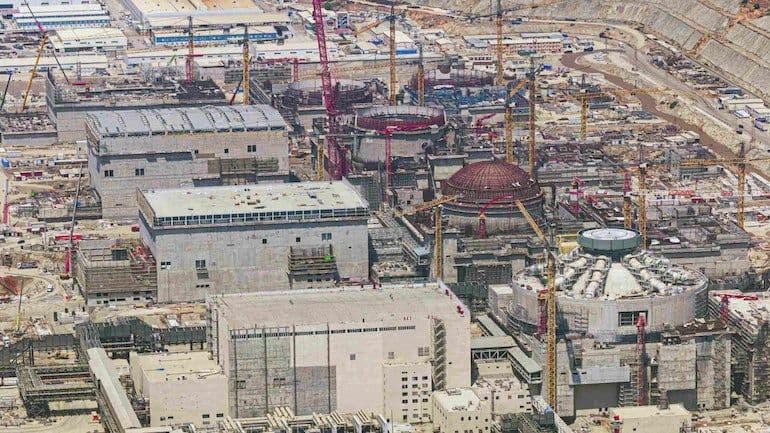

Akkuyu核电站1号机组计划年内发电
摘要
土耳其能源部长表示,Akkuyu核电站1号机组预计今年年底前开始试验性发电,目前正进行约2000项试验。Rosatom已完成1号机组汽轮机凝汽器真空建立试验,验证了系统气密性及主汽轮机系统的设计工况运行准备状态,为后续热态功能试验奠定基础。该电站最终将配备四座VVER-1200反应堆。

土耳其能源部长Alparslan Bayraktar对TRT Haber电视台表示,正在土耳其建设的Akkuyu核电站1号机组预计将于今年开始发电。“启动第一座反应堆的工作正在全速推进。我们的目标是在年底前完成这项工作并开始试验性发电。”他补充说,目前正在进行约2000项试验,为启动做准备。
Rosatom报告称,1号机组正在进行真空建立试验。这是电站中一项标准的预调试试验,旨在确保在引入活性蒸汽之前,汽轮机凝汽器完全气密并能维持深度真空。该操作确认了主汽轮机安装系统已为下一阶段的调试工作做好准备。
由于汽轮机依赖巨大的压降来高效旋转,任何空气泄漏进入系统都会破坏这种压降,并大幅降低电站的功率输出。在这项持续六小时的操作中,工程师们执行了多项技术步骤。大型凝汽器壳体上的所有外部通风口、阀门和检修人孔都被严密关闭。大型专用真空泵或抽气器被启动,以将大气完全抽出系统。
主汽轮机通过其盘车装置(一台转动电机)保持缓慢旋转,以确保转子叶片和内部密封在真空条件下正常运行。一旦达到目标负压,工程师们便监测系统,观察真空水平是否保持稳定,从而确认数千个焊接接头和垫片无空气进入(泄漏)。
这项试验不能孤立进行;它需要一系列辅助支持系统正常运行。成功完成真空试验证明了以下所有系统功能齐全且已集成:
凝汽器的气密性得到验证后,电站可以自信地进入下一个主要阶段——发电机的气密性试验和使用蒸汽的热态功能试验。
“调试是一系列相互关联的控制操作,每一项操作都为下一项操作开辟了道路,”项目公司Akkuyu Nukleer总经理Sergei Butskikh表示。“汽轮机凝汽器成功建立真空表明,汽轮机组的主要系统正在设计工况下运行,并已准备好接收来自蒸汽发生器的蒸汽。这是一项重要成果,证实了汽轮机对即将进行的启动操作具有高度的准备就绪状态。”
该电站最终将容纳四座俄罗斯设计的VVER-1200反应堆。1号机组于2018年4月浇筑第一罐混凝土,2号机组于2020年6月,3号机组于2021年3月,4号机组于2022年7月。Rosatom正根据建造-拥有-运营模式建造这些反应堆。所有四台机组设施、辅助结构以及为电站运营人员建设的新城镇的工程仍在继续。
