Crystal River-3核电站退役计划进展
摘要
Advanced Decommissioning Partners将完成Crystal River-3核电站退役工作,NRC正审查其执照终止计划。该压水堆2013年停运,主要建筑物已拆除,计划2027年完成所有工作。NRC今晚举办公开会议接受公众意见,意见提交截止日期为6月23日。

据Advanced Decommissioning Partners公司向美国核管会提交的执照终止计划(LTP)显示,这家由NorthStar Group Services和Orano USA组成的合资企业将于今年夏天完成佛罗里达州Crystal River-3核电站的主要退役活动。
美国核管会目前正在审查ADP为Crystal River-3提交的LTP,该机构将于今晚在Crystal River和线上举行混合式公开会议,介绍执照终止流程并接受对该计划的意见。
LTP详细提供了Crystal River-3厂址已知的辐射信息、计划完成的拆除和退役任务,以及为终止核电站的NRC执照而必须获得的最终辐射调查数据。
背景:Crystal River-3是一座压水堆,于2013年永久停止运行。该反应堆自2009年9月进入换料停堆后一直处于停运状态。在停运期间,工作人员试图在反应堆安全壳建筑上切割一个检修孔以更换反应堆的蒸汽发生器。混凝土建筑墙的部分区域发生分层,当时的执照持有者Progress Energy无法修复损坏。
Duke Energy于2012年收购了Progress Energy,并于2013年2月宣布将退役Crystal River-3。2020年4月,NRC批准将该反应堆的执照从Duke转让给ADP进行退役。
Duke继续持有厂址的所有权和退役信托基金的控制权,而ADP作为持有执照的运营商,负责按照所有联邦和州法规执行退役活动。
计划:ADP于2025年10月向NRC提交了LTP,并于2025年12月和2026年2月进行了补充。
尽管厂址位于工业区,ADP在制定电站辐射释放准则时选择了NRC保守的“农民居民”情景。

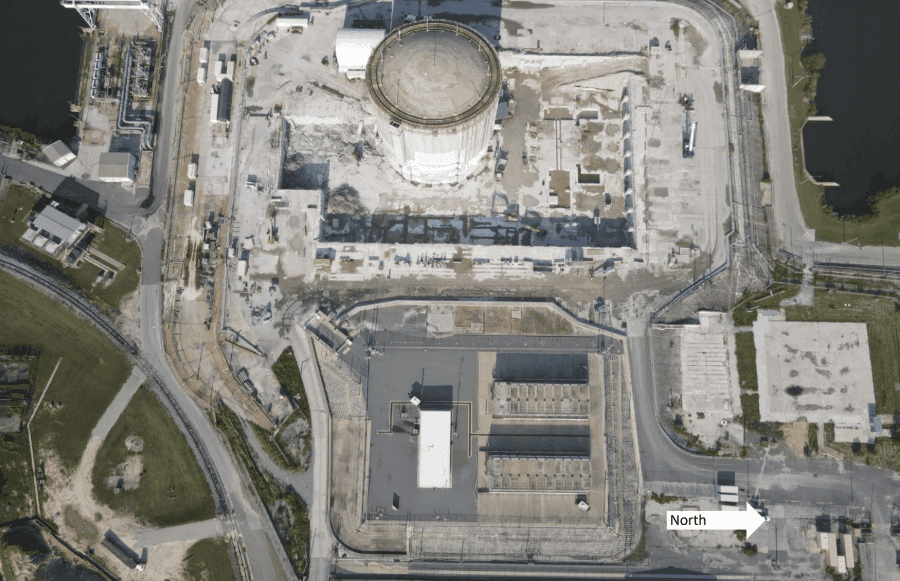

根据LTP,截至2025年2月,只有Crystal River-3的反应堆建筑仍保留在电站原有动力岛区域内。所有其他建筑均已拆除至地面水平。反应堆建筑的拆除计划于8月底前完成。
厂址恢复活动计划于2027年第二季度完成,正在进行的最终厂址调查活动将于2027年第三季度完成。
会议详情:今晚的NRC会议将于东部时间下午5:30-6:30在佛罗里达州Crystal River市Citrus县商会举行,地址为915 N. Suncoast Boulevard。
公众可亲自参加或通过Microsoft Teams参与。意见可通过联邦法规制定网站提交。如何提交意见的详细信息可在《联邦公报》通知中找到。提交意见的截止日期为6月23日。
